Червень 2026

БУДИНОК №4

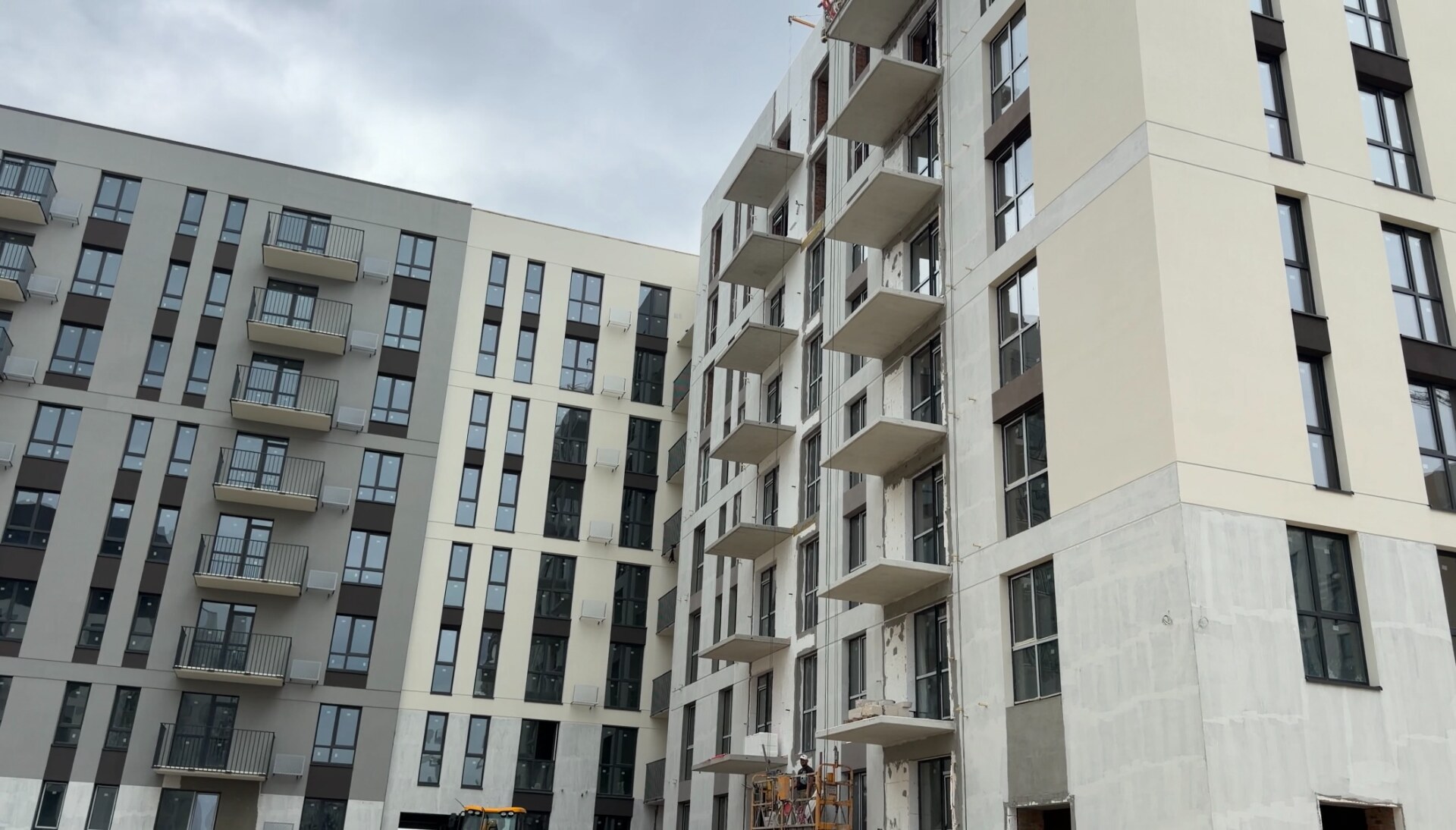

• Тривають роботи з утеплення та оздоблення фасаду (виконано на 90%)

• Завершено оздоблення парапету та вентиляційних шахт на покрівлі

• Тривають монтажні роботи з накриття парапетів

• Завершено прокладання внутрішніх мереж електропостачання в МЗК

• Тривають роботи з опорядження МЗК (виконано на 90%)

• Завершено монтаж ліфтового обладнання, тривають пусконалагоджувальні роботи

• Триває влаштування дитячого майданчика біля будинку


Зовнішні інженерні мережі:

• Завершено підключення до зовнішніх мереж водопостачання та водовідведення (В1, К1, К2)

• Завершено підключення до зовнішніх електричних мереж


БУДИНОК №5


Перша секція:

• Завершено влаштування зовнішніх цегляних стін з 1 по 8 поверх

• Завершено вертикальну гідроізоляцію стін цокольного поверху


Друга секція:

• Завершено монолітні конструкції 8 поверху

• Тривають підготовчі роботи з влаштування монолітного парапету

• Завершено цегляні стіни 2 поверху

• Тривають роботи з влаштування перегородок 3 поверху

• Завершено вертикальну гідроізоляцію стін цокольного поверху

• Завершено зовнішні стіни та перегородки окремої будівлі для комерційних приміщень


Зовнішні інженерні мережі:

• Завершено підключення до зовнішніх мереж водопостачання та водовідведення (В1, К1, К2)


БУДИНОК №6


Перша секція:

• Завершено усі будівельно-монтажні роботи


Друга секція:

• Завершено усі будівельно-монтажні роботи


Третя секція:

• Завершено монтаж металевих огороджень балконів

• Завершено монтаж корзин для кондиціонерів

• Тривають підготовчі роботи з монтажу металевих огороджень балконів

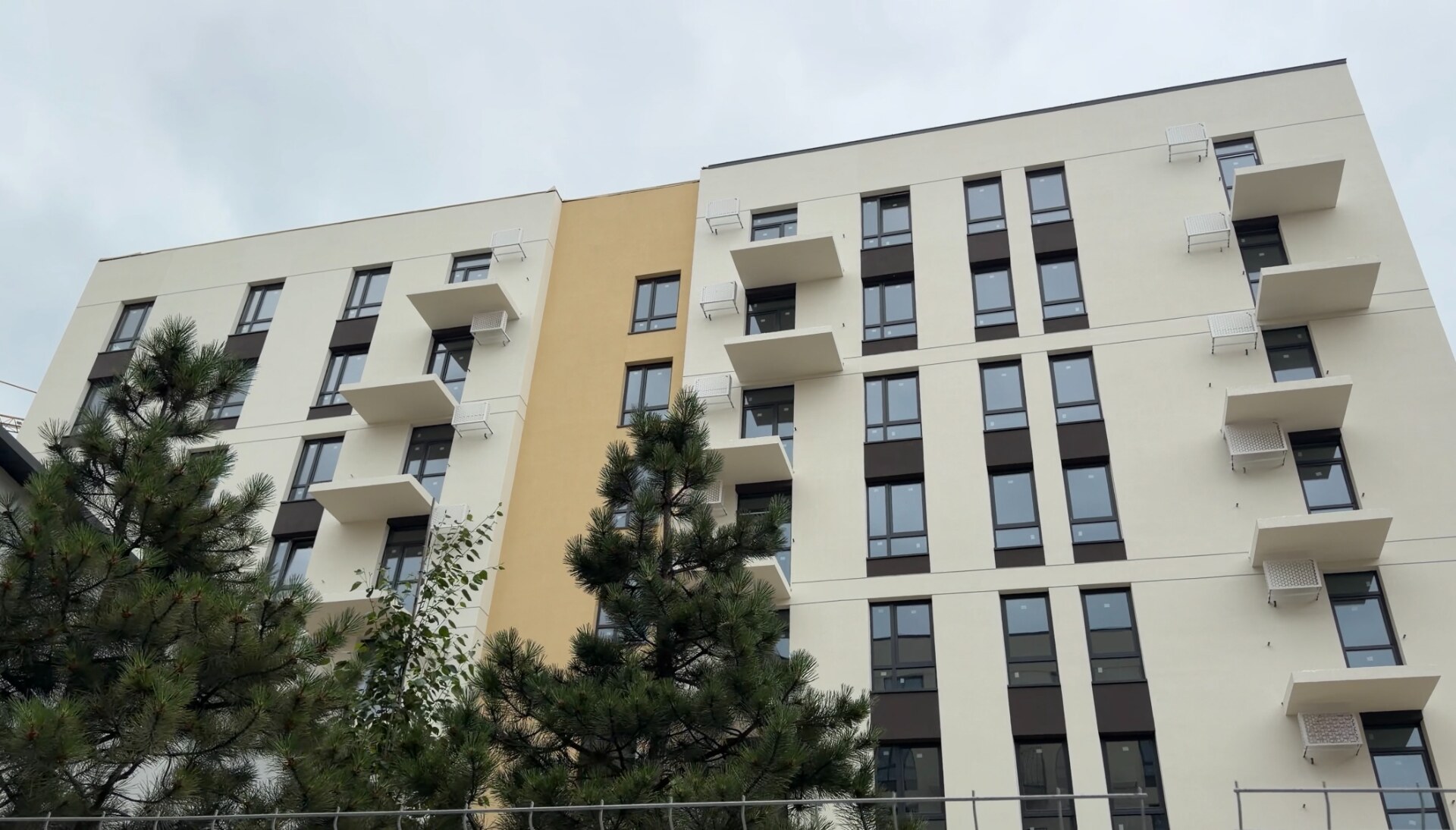

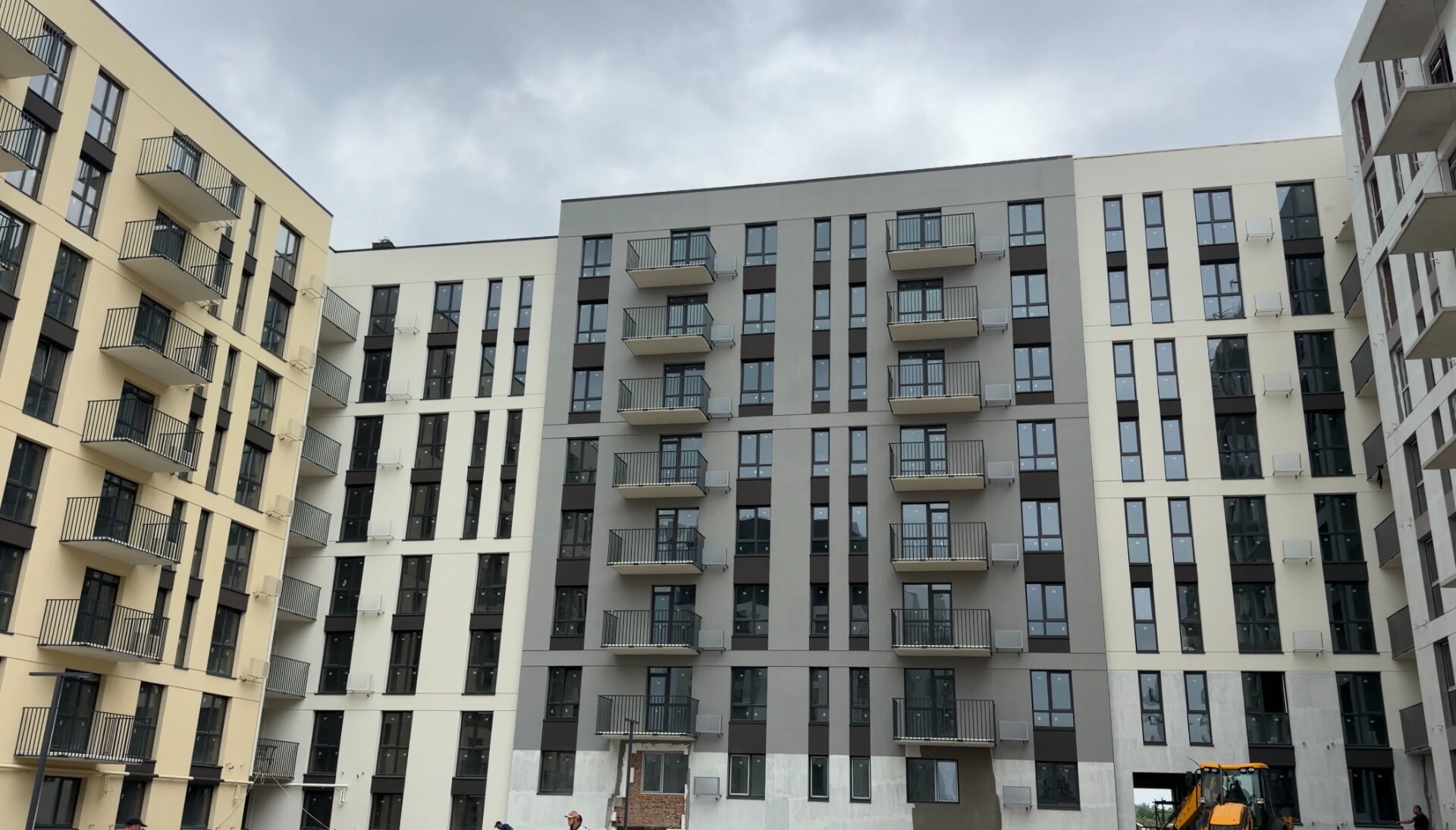

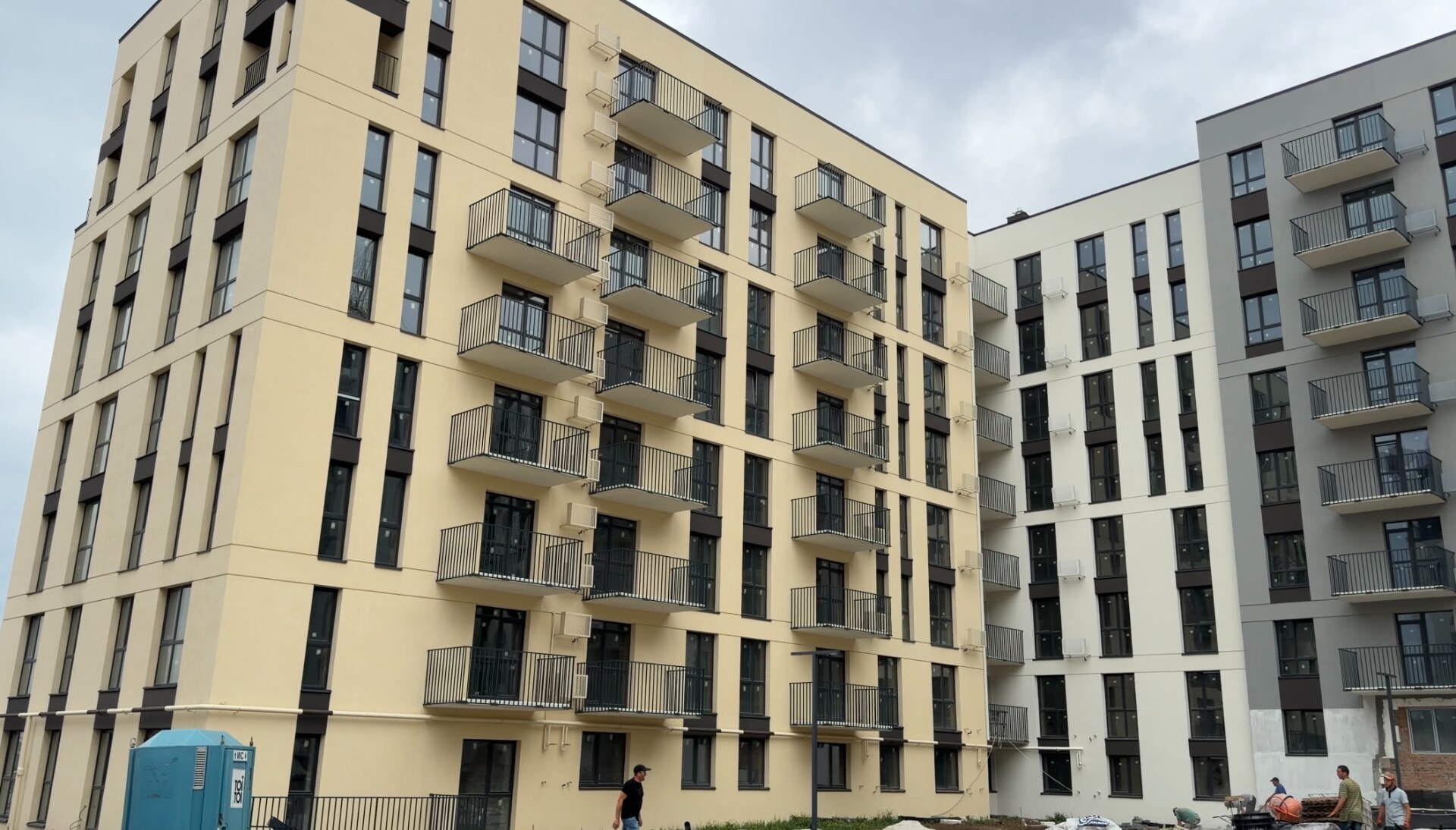

• Завершено утеплення та оздоблення фасаду

• Завершено монтаж ліфтового обладнання та пусконалагоджувальні роботи

• Тривають роботи з оздоблення МЗК (виконано на 90%)


Четверта секція:

• Завершено штукатурення МЗК

• Тривають роботи з підготовки стін під фінішне оздоблення

• Завершено влаштування покрівлі

• Завершено прокладання мереж водопостачання по квартирах

• Завершено монтаж димохідних систем Schiedel

• Тривають роботи з підготовки ліфтової шахти

• Тривають роботи з утеплення та оздоблення фасаду (виконано на 80%)


П'ята секція:

• Завершено всі мурувальні роботи

• Триває монтаж віконних конструкцій

• Тривають роботи з влаштування фасаду

• Тривають роботи з влаштування покрівлі


• Тривають роботи з влаштування благоустрою внутрішнього двору


Зовнішні інженерні мережі:

• Завершено прокладання зовнішніх мереж водопостачання та водовідведення (В1, К1, К2) до 3, 4 та 5 секцій

• Завершено прокладання зовнішніх мереж електропостачання до 3, 4 та 5 секцій


БУДИНОК №7


Перша секція:

• Завершено вертикальні монолітні конструкції 8 поверху

• Тривають підготовчі роботи з влаштування монолітного парапету

• Завершено зовнішні цегляні стіни з 1 по 5 поверх, тривають мурувальні роботи 6 поверху

• Завершено монтаж вентиляційних блоків з 1 по 5 поверх


Друга та третя секції:

• Завершено монолітне перекриття над 8 поверхом

• Завершено зовнішні цегляні стіни та перегородки 3 поверху


Четверта секція:

• Завершено монолітне перекриття над 7 поверхом

• Тривають роботи з влаштування вертикальних монолітних конструкцій 8 поверху


П'ята секція:

• Завершено монолітне перекриття 7 поверху

• Завершено монолітні вертикальні конструкції 7 поверху

• Тривають підготовчі роботи з влаштування монолітного перекриття над 8 поверхом

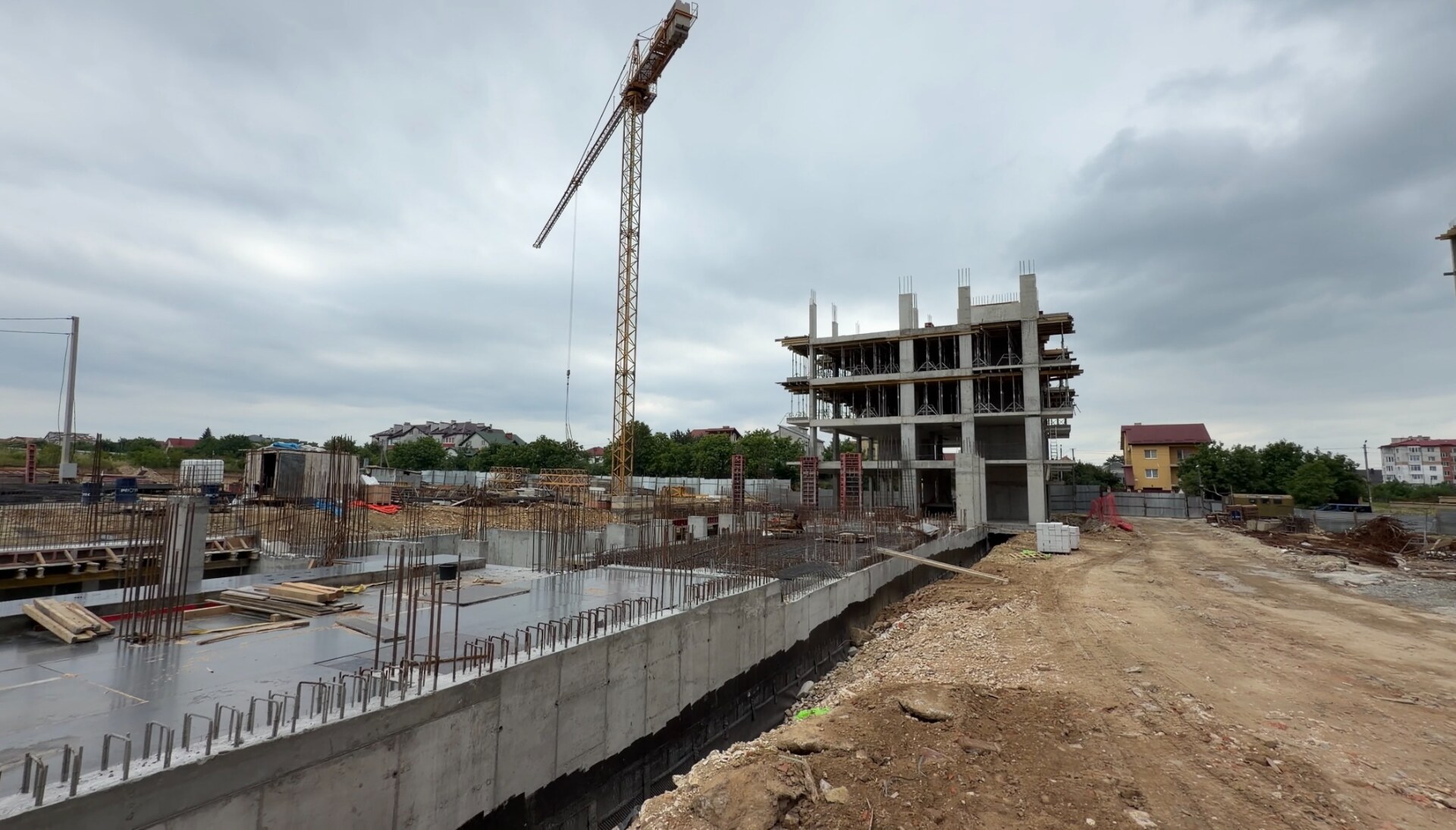

БУДИНОК №8


Перша секція:

• Завершено вертикальні монолітні конструкції та перекриття 4 поверху

• Завершено вертикальні конструкції 5 поверху

• Тривають роботи з монтажу горизонтальної опалубки на перекриття 5 поверху


Друга секція:

• Тривають роботи з влаштування перекриття цокольного поверху

• Тривають роботи з влаштування вертикальних монолітних конструкцій 1 поверху


Третя секція:

• Завершено вертикальні монолітні конструкції паркінгу

• Тривають підготовчі роботи з влаштування монолітного перекриття над паркінгом

Читати далі
