Травень 2026

Хід будівництва ЖК «Садова Алея» за травень

Будинок №4

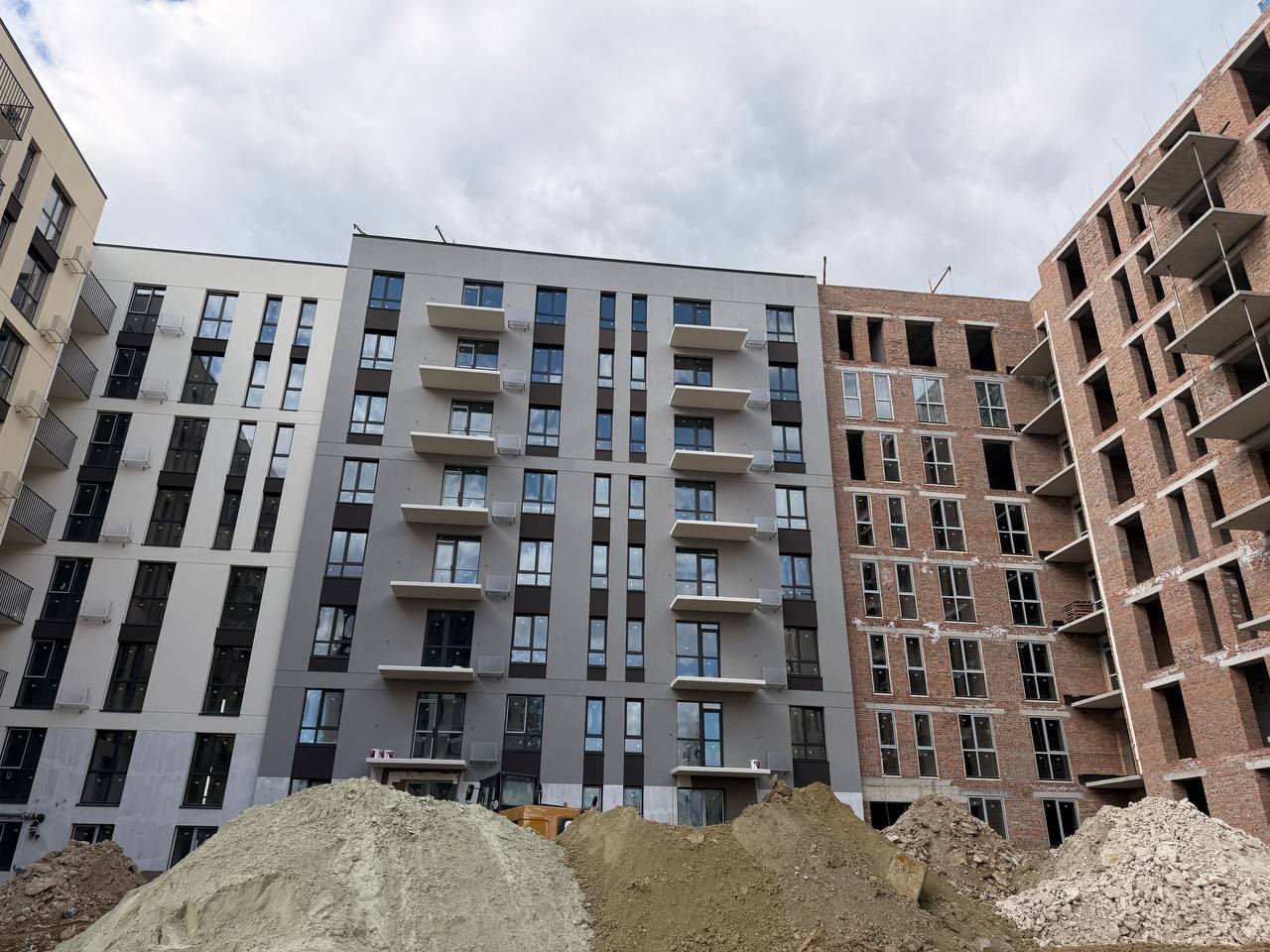

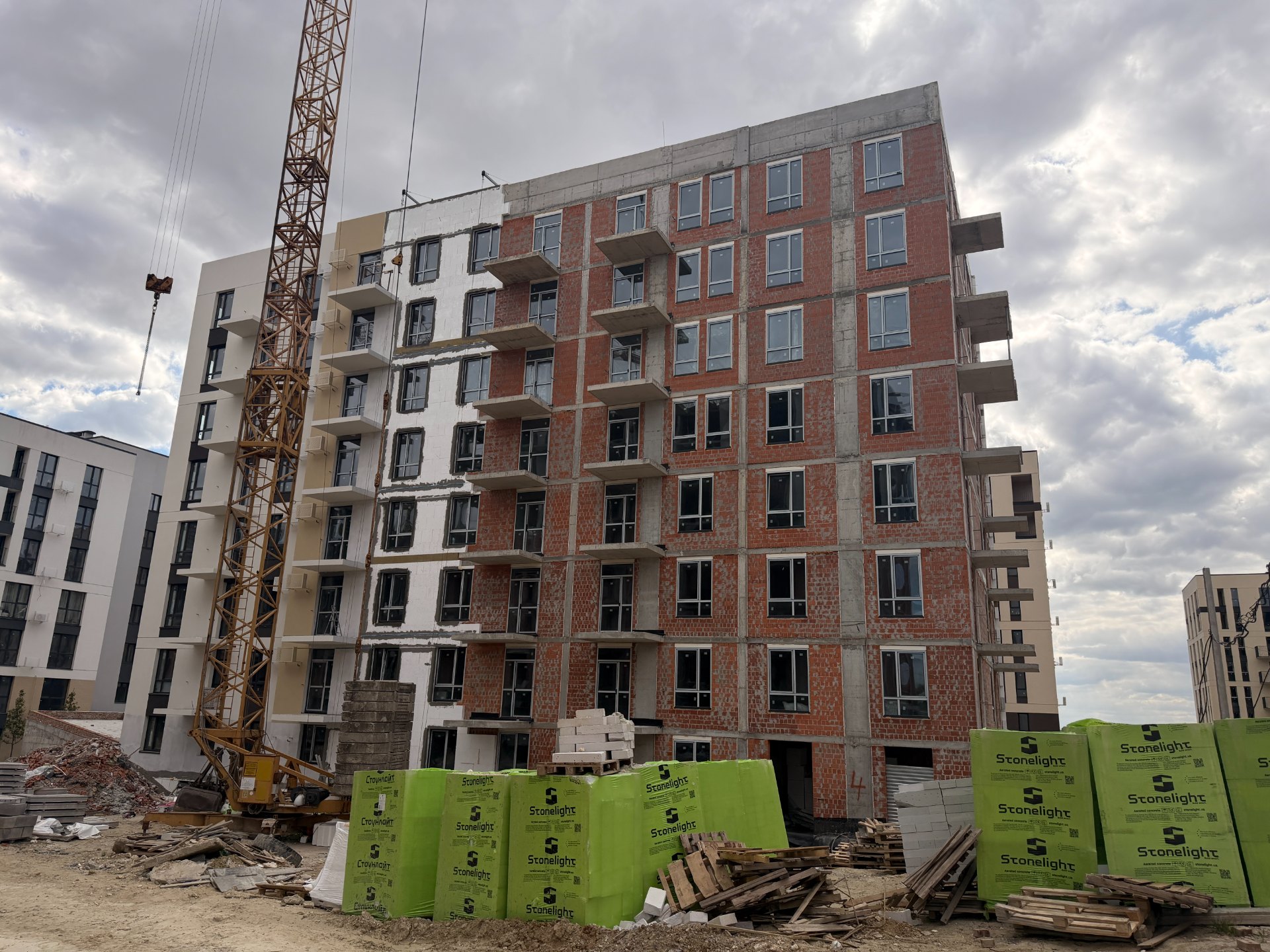

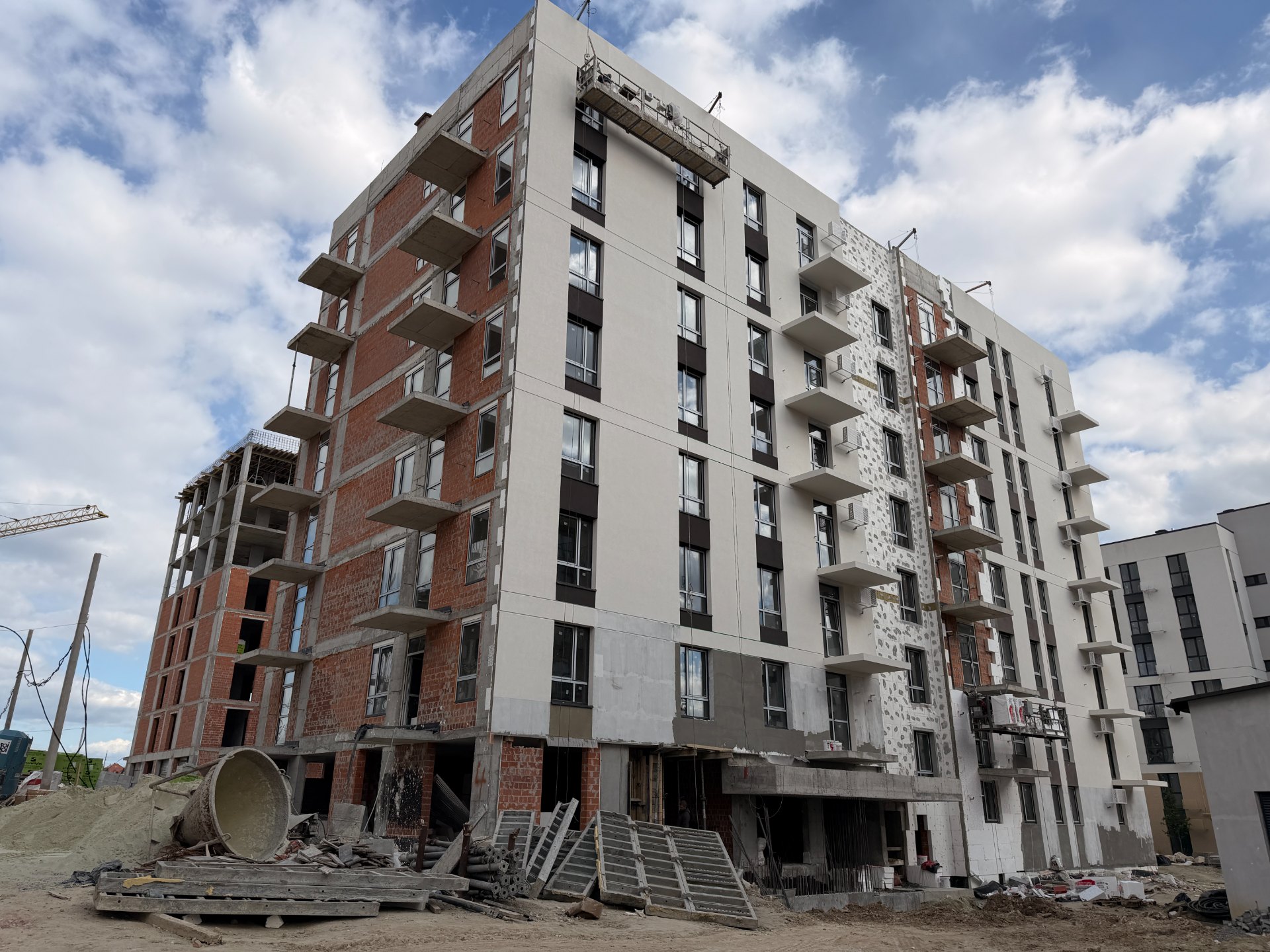

  • Роботи з утеплення та оздоблення фасаду виконано на 80%
  • Завершено прокладання внутрішніх мереж водовідведення (К2)
  • Завершено прокладання внутрішніх мереж електропостачання в місцях загального користування
  • Завершено штукатурення стін і перегородок квартир з 1-го по 8-й поверх; тривають підготовчі роботи з оздоблення місць загального користування
  • Завершено монтаж ліфтового обладнання, тривають пусконалагоджувальні роботи
  • Завершено підключення будинку до зовнішніх мереж водопостачання та водовідведення (В1, К1, К2)
  • Завершено підключення будинку до зовнішніх електричних мереж

Будинок №5

Перша секція:

  • Завершено монолітні парапети даху
  • Завершено зовнішні цегляні стіни з 1-го по 5-й поверх
  • Завершено перегородки 1-го поверху; тривають роботи на 2-му та 3-му поверхах
  • Завершено вертикальну гідроізоляцію стін цокольного поверху

Друга секція:

  • Тривають роботи з влаштування вертикальних монолітних конструкцій 8-го поверху

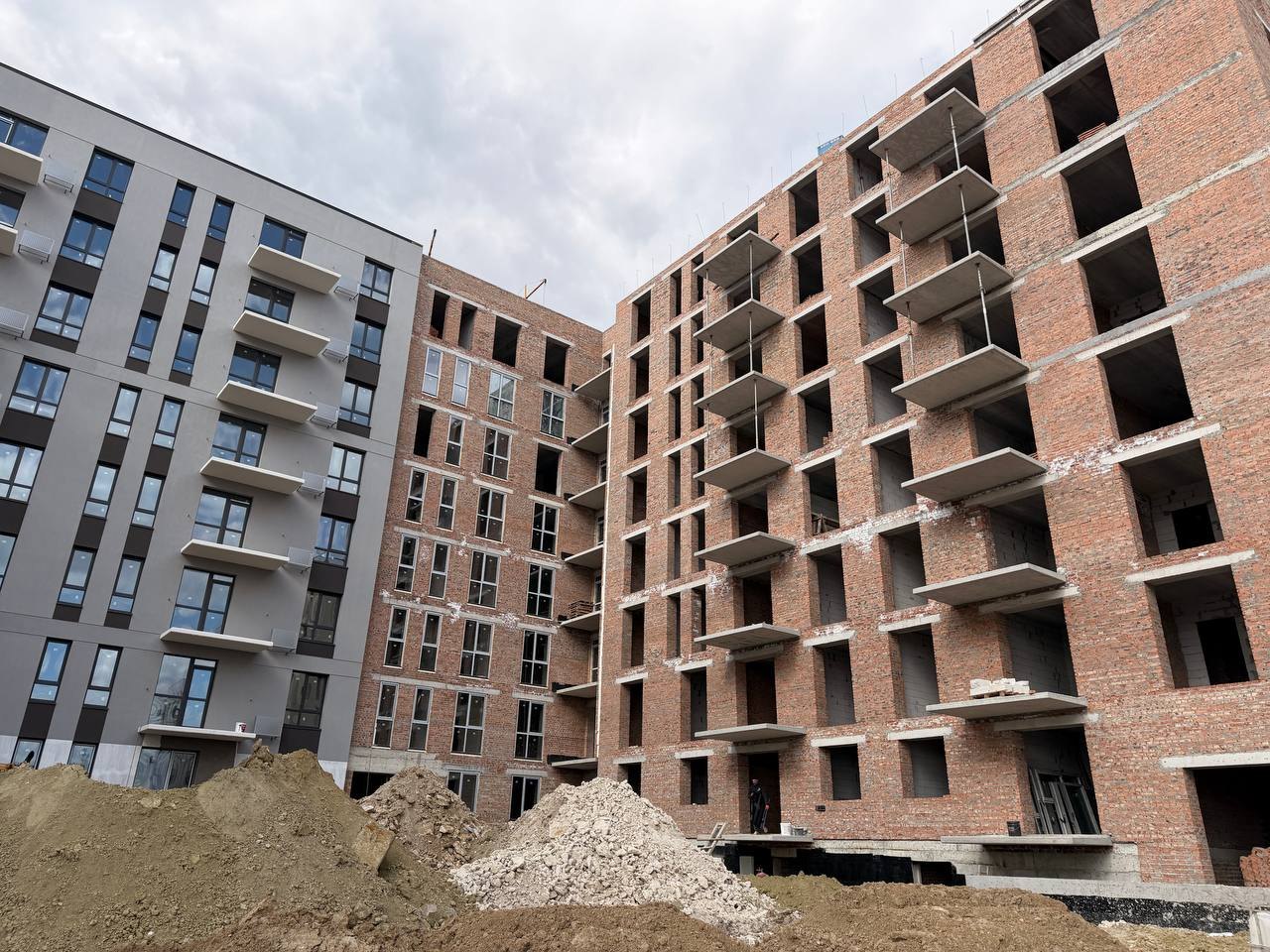

  • Завершено зовнішні цегляні стіни з 1-го по 3-й поверх
  • Тривають роботи з влаштування перегородок 3-го поверху
  • Завершено вертикальну гідроізоляцію стін цокольного поверху
  • Завершено зовнішні стіни та перегородки окремої будівлі для комерційних приміщень

Зовнішні мережі:

  • Завершено підключення будинку до зовнішніх мереж водопостачання та водовідведення (В1, К1, К2)

Будинок №6

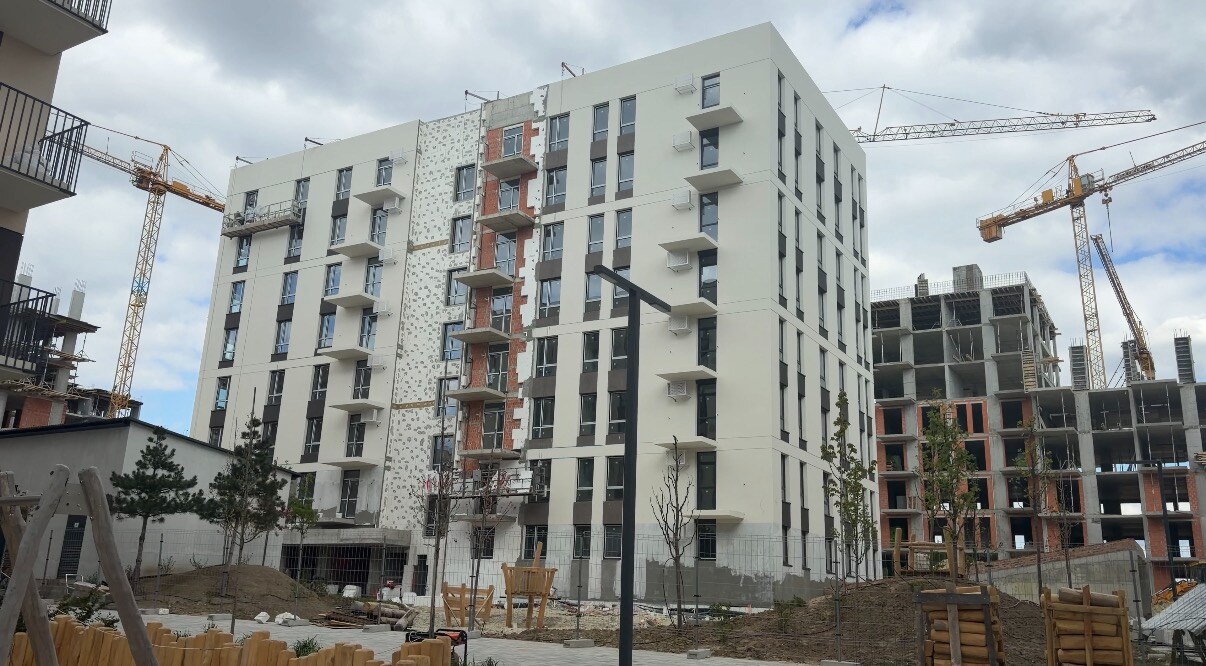

Перша секція:

  • Завершено всі будівельно-монтажні роботи

Друга секція:

  • Завершено всі будівельно-монтажні роботи

Третя секція:

  • Завершено влаштування покрівлі даху
  • Завершено монтаж корзин для кондиціонерів
  • Тривають підготовчі роботи з монтажу металевих огороджень балконів

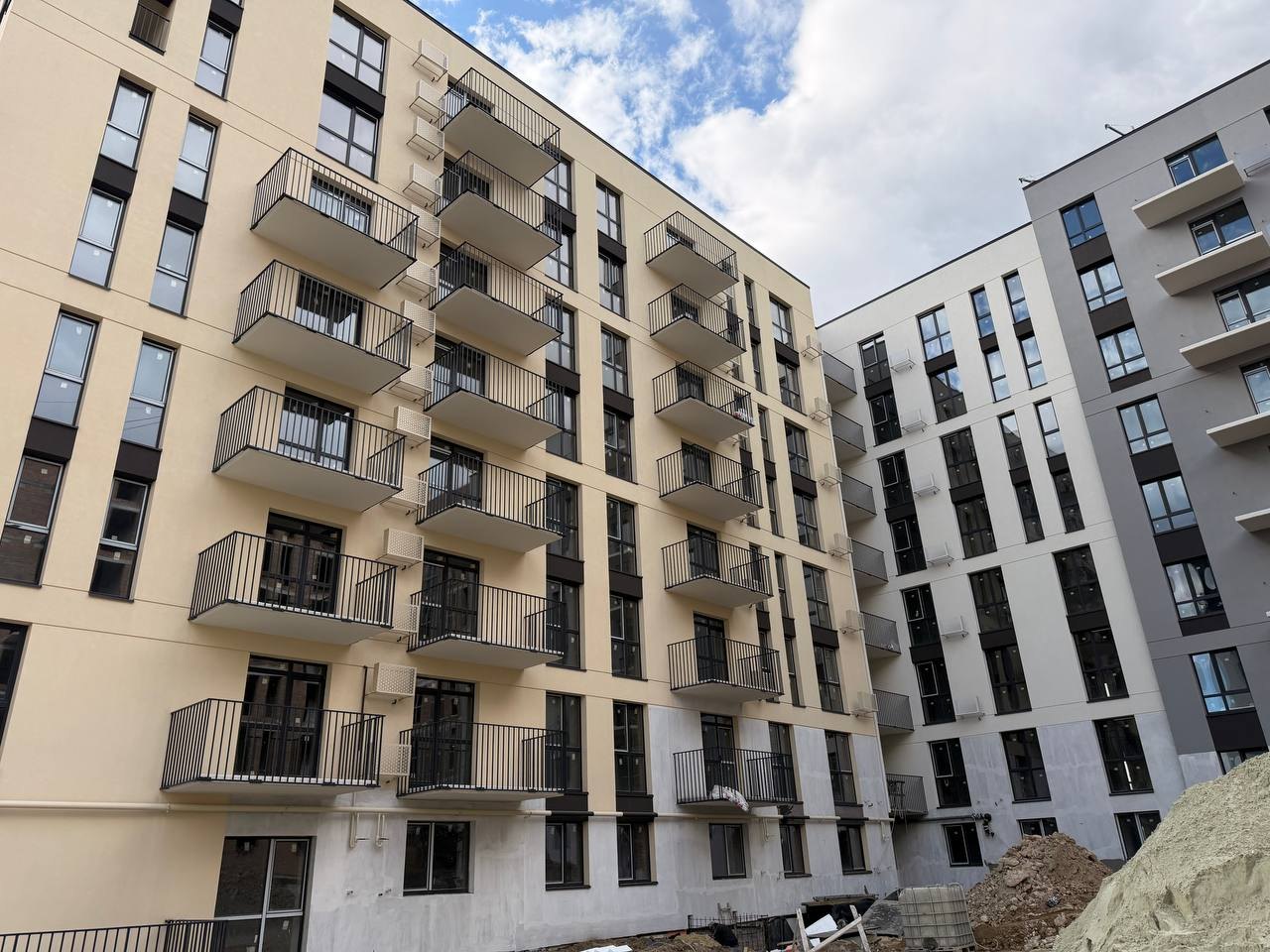

  • Завершено утеплення та оздоблення фасаду
  • Завершено монтаж ліфтового обладнання та пусконалагоджувальні роботи
  • Тривають роботи з оздоблення місць загального користування

Четверта секція:

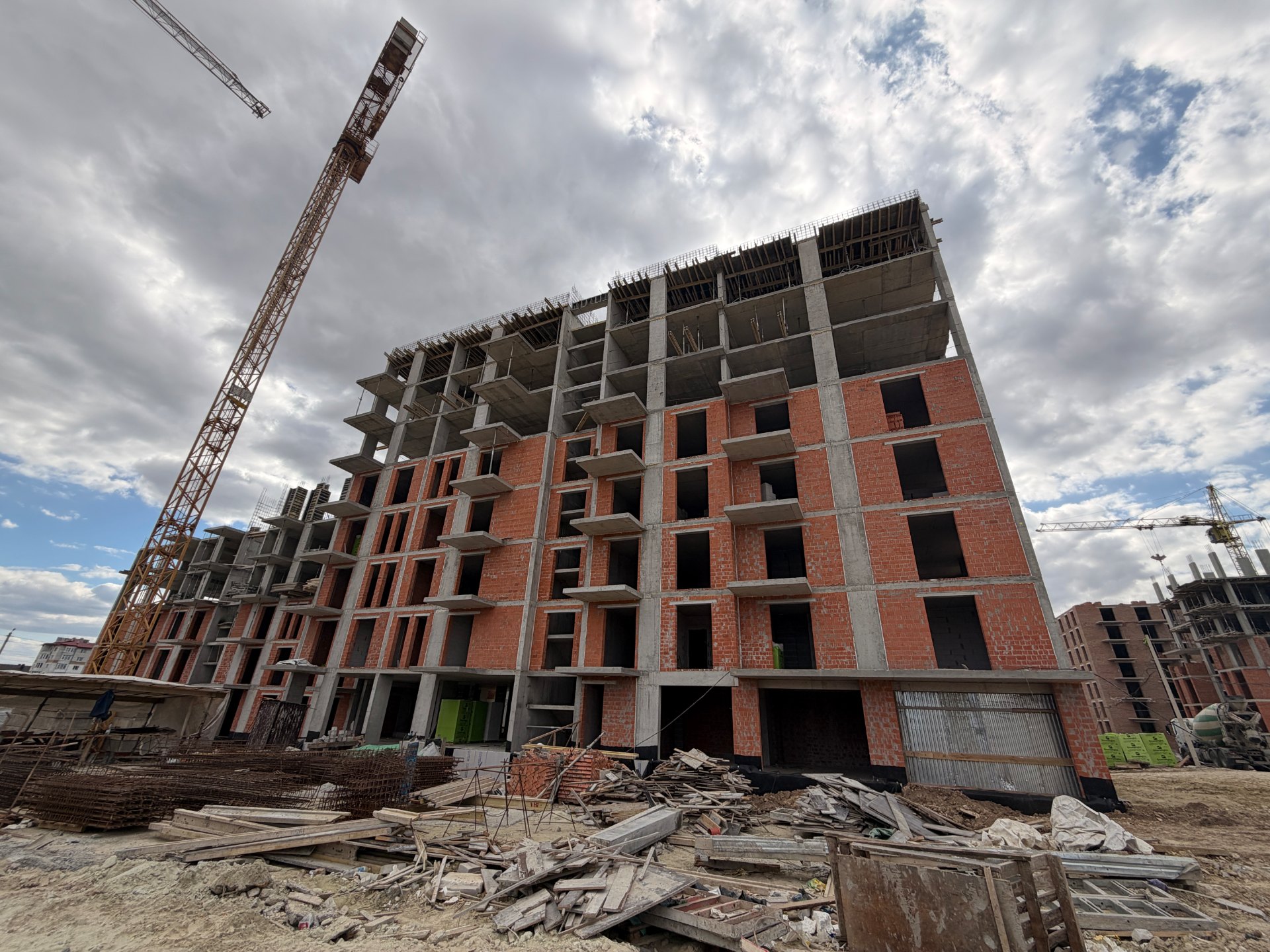

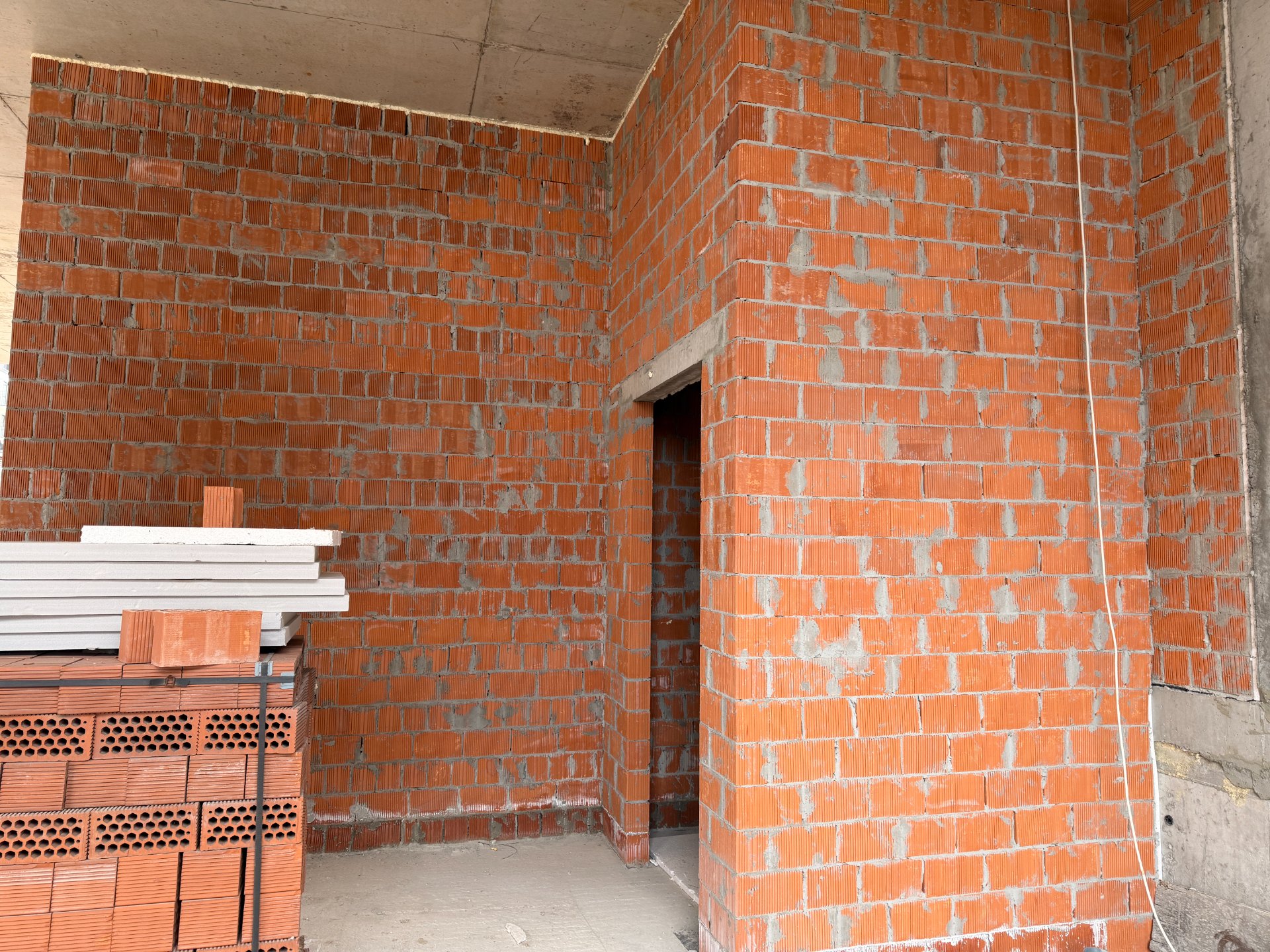

  • Завершено мурування внутрішніх перегородок з 1-го по 8-й поверх
  • Завершено штукатурення стін і перегородок квартир з 1-го по 8-й поверх; тривають підготовчі роботи з оздоблення місць загального користування
  • Завершено гідроізолююче покриття даху; тривають роботи з монтажу захисного накриття парапетів
  • Завершено основні роботи з прокладання внутрішніх мереж електропостачання з 1-го по 8-й поверх

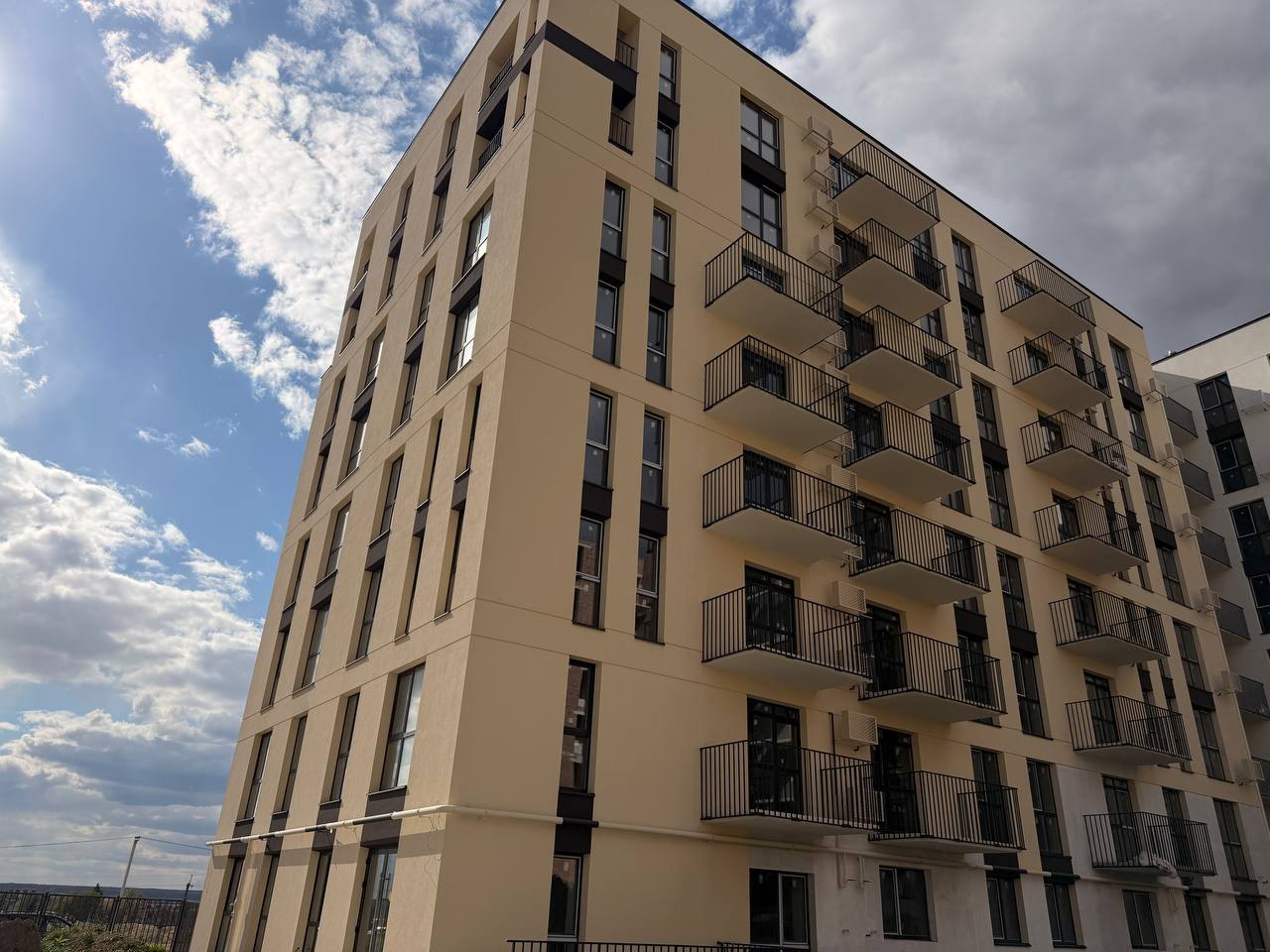

  • Роботи з утеплення та оздоблення фасаду виконано на 80%

П'ята секція:

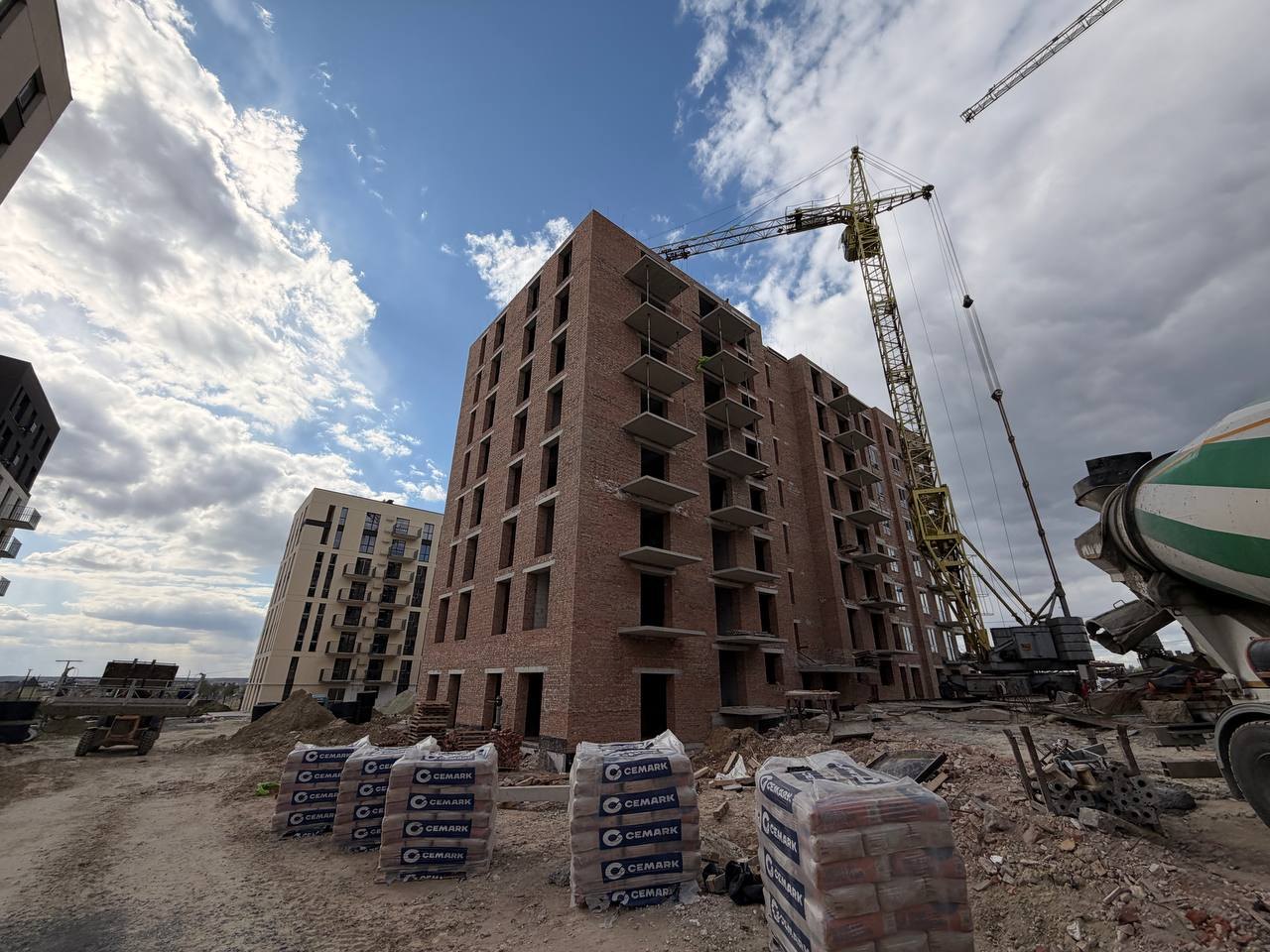

  • Завершено цегляні стіни 8-го поверху
  • Завершено мурування внутрішніх перегородок з 1-го по 5-й поверх; тривають роботи на 6-му та 7-му поверхах
  • Тривають роботи з прокладання внутрішніх мереж електропостачання в цокольному поверсі

Зовнішні мережі:

  • Завершено прокладання зовнішніх мереж водопостачання та водовідведення (В1, К1, К2) до 3-ї, 4-ї та 5-ї секцій
  • Завершено прокладання зовнішніх мереж електропостачання до 3-ї, 4-ї та 5-ї секцій

Будинок №7

Перша секція:

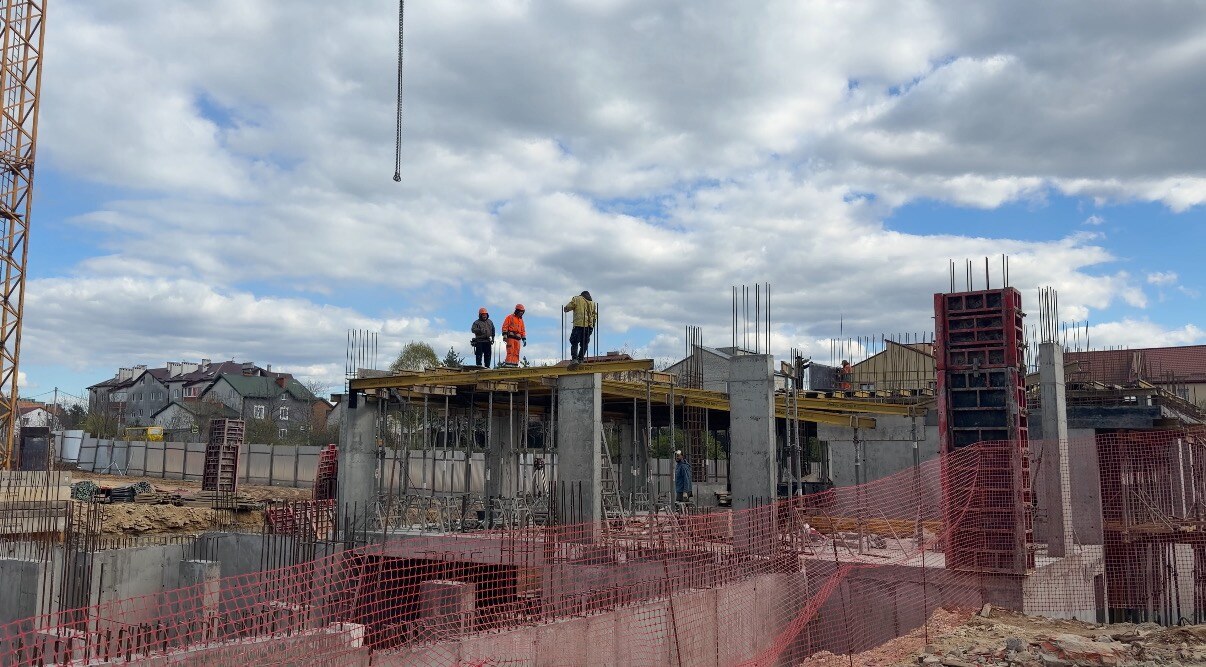

  • Тривають роботи з влаштування вертикальних монолітних конструкцій 8-го поверху
  • Завершено монтаж вертикальної опалубки; виконуються підготовчі роботи з монтажу арматурних каркасів
  • Завершено зовнішні цегляні стіни з 1-го по 4-й поверх
  • Завершено перегородки 1-го та 3-го поверхів
  • Завершено монтаж вентиляційних блоків з 1-го по 4-й поверх
  • Завершено вертикальну гідроізоляцію стін цокольного поверху

Друга та третя секції:

  • Завершено монолітне перекриття над 7-м поверхом
  • Завершено зовнішні цегляні стіни та перегородки 2-го поверху

Четверта секція:

  • Завершено монолітне перекриття над 6-м поверхом
  • Тривають роботи з влаштування вертикальних монолітних конструкцій 7-го поверху

П'ята секція:

  • Завершено вертикальні монолітні конструкції 7-го поверху
  • Тривають підготовчі роботи з влаштування монолітного перекриття над 7-м поверхом

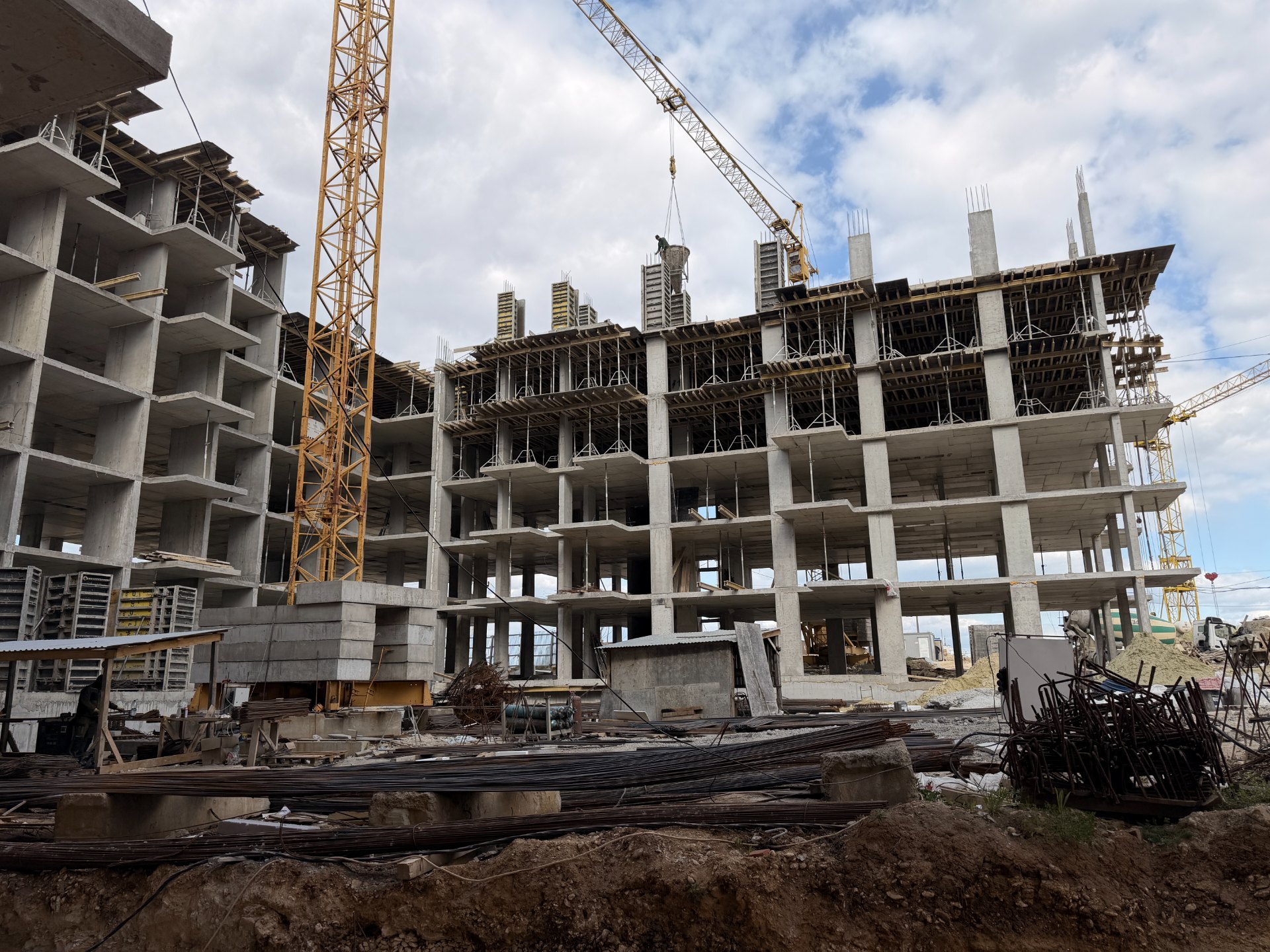

Будинок №8

Перша секція:

  • Завершено вертикальні монолітні конструкції 3-го поверху

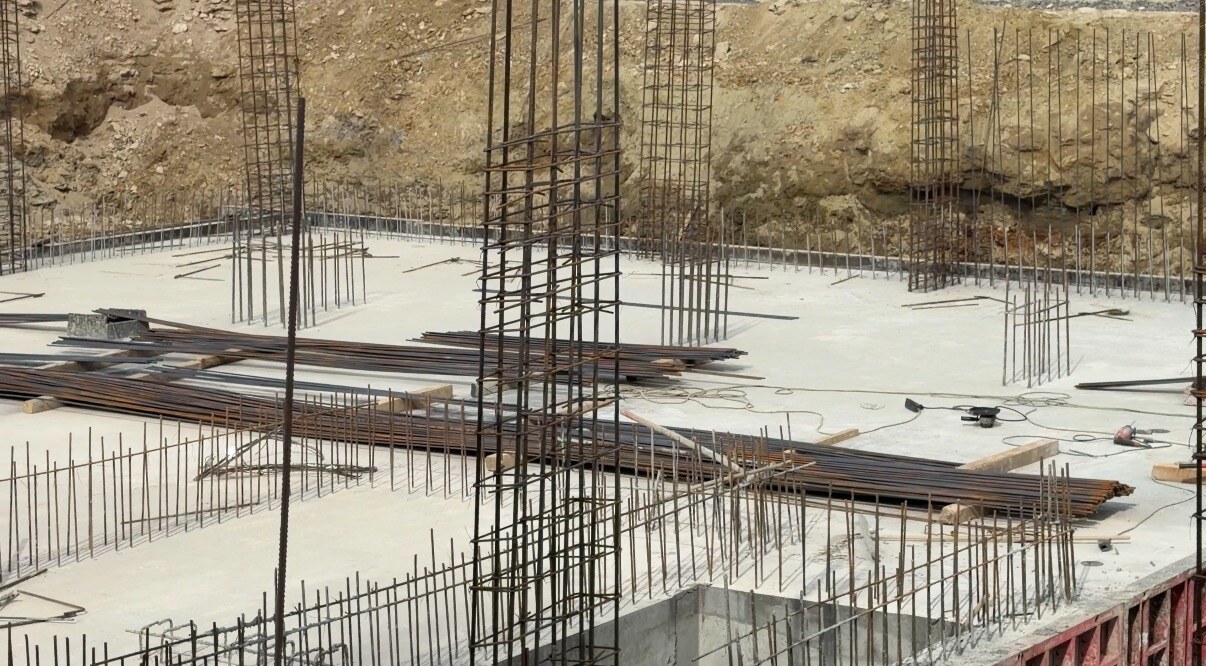

  • Тривають роботи з влаштування монолітного перекриття над 3-м поверхом
  • Завершено монтаж горизонтальної опалубки; виконуються роботи з монтажу арматурних каркасів

Друга секція:

  • Завершено вертикальні монолітні конструкції паркінгу
  • Тривають підготовчі роботи з влаштування монолітного перекриття над паркінгом

Третя секція:

  • Завершено вертикальні монолітні конструкції паркінгу
  • Тривають підготовчі роботи з влаштування монолітного перекриття над паркінгом
  • Тривають роботи з вертикальної гідроізоляції цокольного поверху


Читати далі
