Квітень 2026

Хід будівництва ЖК «Садова Алея» за Квітень


Будинок  №4

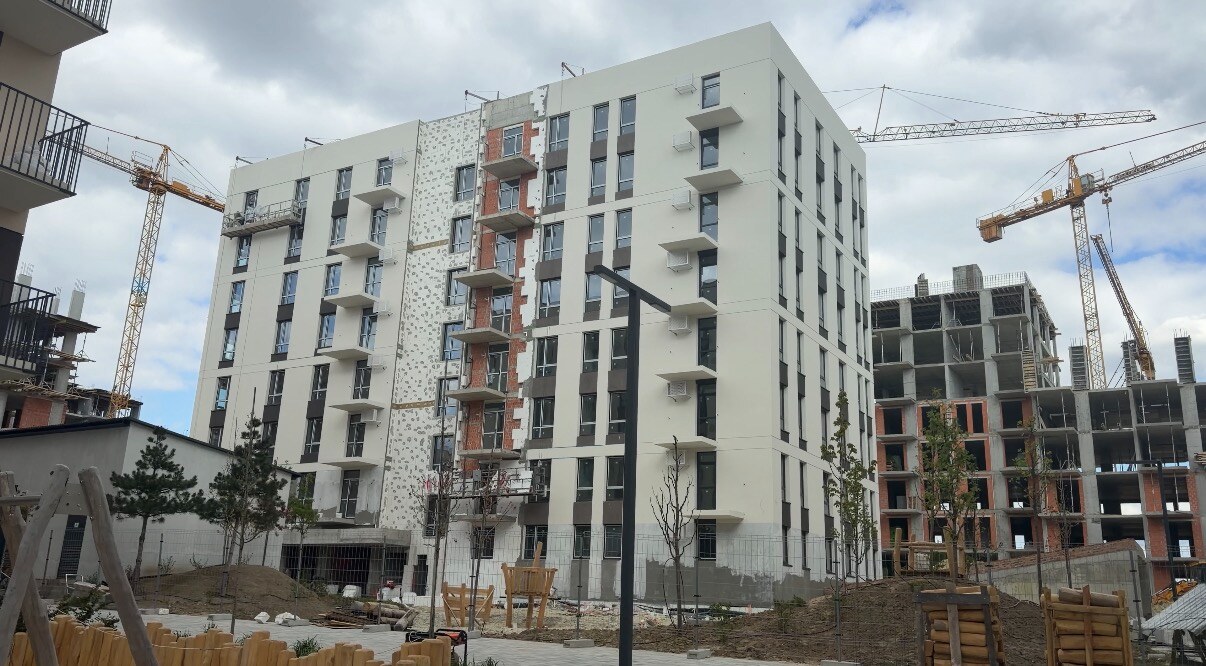

  • Тривають  роботи по утепленню та оздобленню фасаду будинку №4 (роботи виконано на 60  %)
  • Завершено  роботи по гідроізоляції балконів
  • Завершено   роботи з прокладання  внутрішніх мереж  водовідведення (К2)
  • Тривають   роботи з прокладання  внутрішніх мереж  водовідведення (К1)
  • Тривають   роботи з прокладання  внутрішніх мереж  електропостачання в МЗК (в місцях загального користування)- 70 %
  • Завершено  роботи по опорядженню квартир з першого по п’ятий   поверхи (штукатурення цегляних стін та перегородок)


Будинок  №5


  • ПЕРША СЕКЦІЯ
    • Завершено  роботи по влаштуванню   монолітних парапетів даху
    • Завершено  роботи по влаштуванню   зовнішніх цегляних  стін  з першого по п’ятий поверхи
    • Тривають роботи по влаштуванню перегородок другого поверху
    • Завершено роботи з влаштування вертикальної гідроізоляції стін цокольного поверху будинку першої секції


  • ДРУГА СЕКЦІЯ

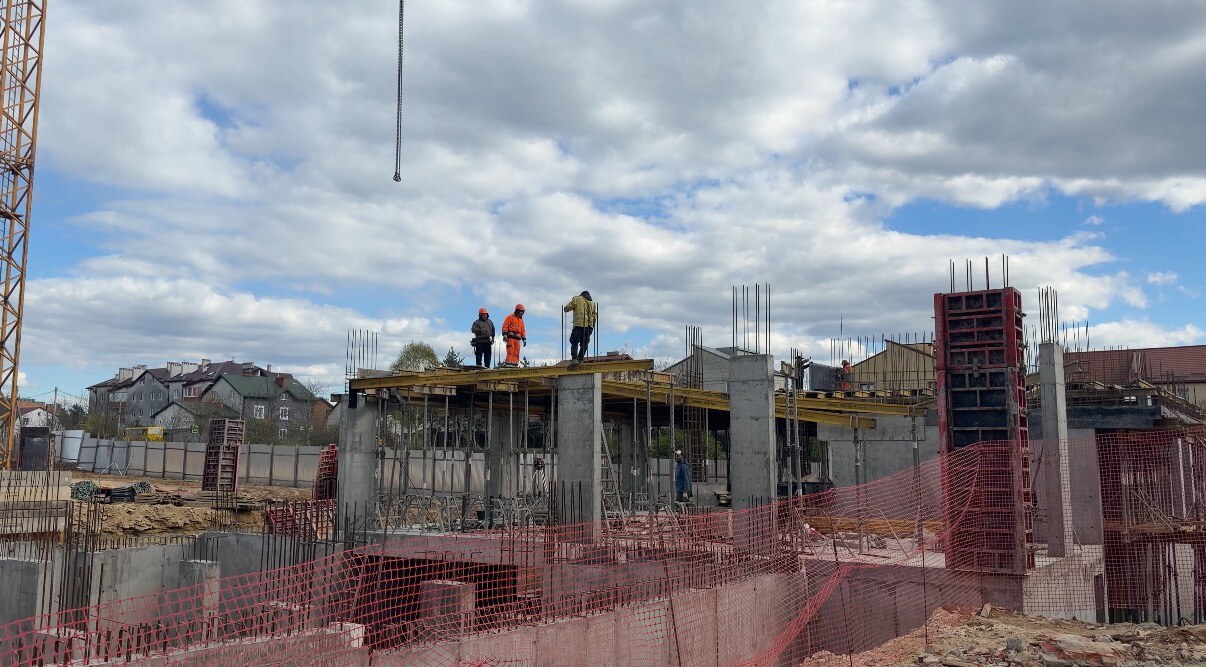

    • Тривають  роботи по влаштуванню  вертикальних  монолітних конструкцій  шостого  поверху
    • Завершено  роботи по влаштуванню   зовнішніх цегляних  стін  з першого по третій поверхи
    • Тривають роботи по влаштуванню перегородок першого поверху
    • Завершено  роботи з влаштування вертикальної гідроізоляції стін цокольного поверху будинку першої секції  завершено


Будинок  №6


  • ПЕРША СЕКЦІЯ
    • Завершено усі  будівельно-монтажні  роботи в першій секції  будинку


  • ДРУГА СЕКЦІЯ
    • Завершено усі будівельно-монтажні  роботи в другій секції  будинку


  • ТРЕТЯ СЕКЦІЯ
    • Завершено   роботи по влаштуванню покрівлі даху
    • Тривають роботи з монтажу  кондиціонерів  ( роботи виконано на 80 %)
    • Тривають підготовчі роботи з монтажу  металевих огороджень балконів
    • Завершуються  роботи по утепленню та оздобленню стін фасаду будинку  (роботи виконано на 90 %)
    • Завершено монтаж ліфтового обладнання та виконано пусконалагоджувальні роботи
    • Виконуються  підготовчі роботи з оздоблення місць загального користування


  • ЧЕТВЕРТА СЕКЦІЯ
    • Завершено  роботи по влаштуванню  цегляних стін  восьмого поверху  та завершено влаштування  цегляних  парапетів  та  вентиляційних каналів  даху
    • Завершено роботи по муруванню внутрішніх перегородок  з першого по  сьомий  поверхи
    • Завершено  роботи по опорядженню квартир з першого   по шостий  поверхи  (штукатурення цегляних стін та перегородок) ,  триває опорядження стін квартир сьомого поверху
    • Завершено роботи по гідроізоляції  балконів
    • Тривають  роботи по влаштуванню покрівлі даху:
    • Завершено  роботи по утепленню поверхні даху плитами пінопласту
    • Тривають роботи по влаштуванню цементно-піщаної стяжки
    • Завершено  основні роботи з прокладання  внутрішніх мереж  електропостачання з 1 по 8 поверхи


  • П’ЯТА СЕКЦІЯ
    • Завершено роботи по влаштуванню  цегляних стін  восьмого поверху
    • Завершено  роботи по муруванню внутрішніх перегородок  з  першого по третій поверхи, тривають роботи з влаштування перегородок  четвертого та п’ятого  поверхів
    • Тривають  роботи з прокладання  внутрішніх мереж  електропостачання  в цокольному поверсі будинку


Будинок  №7


  • ПЕРША СЕКЦІЯ
    • Тривають  роботи по влаштуванню вертикальних монолітних  конструкцій  сьомого поверху
    • Завершено монтаж  вертикальної опалубки
    • Виконуються підготовчі   роботи з монтажу  арматурних каркасів
    • Завершено  роботи по влаштуванню   зовнішніх цегляних  стін  з першого по четвертий поверхи
    • Тривають роботи по влаштуванню перегородок першого поверху
    • Завершено  роботи по монтажу вентиляційних блоків першого та другого поверхів
    • Тривають  роботи з влаштування вертикальної гідроізоляції стін цокольного поверху будинку першої секції


  • ДРУГА  ТА ТРЕТЯ СЕКЦІЇ
    • Тривають  роботи по влаштуванню  монолітного перекриття над  шостим  поверхом

  • ЧЕТВЕРТА  СЕКЦІЯ
    • Тривають  роботи по влаштуванню  монолітного перекриття над  п’ятим  поверхом


  • П’ЯТА  СЕКЦІЯ
    • Тривають підготовчі роботи по влаштуванню вертикальних монолітних  конструкцій  шостого поверху
    • Завершено монтаж вертикальної опалубки
    • Виконуються підготовчі   роботи з монтажу  арматурних каркасів
    • Тривають  роботи з влаштування вертикальної гідроізоляції стін цокольного поверху будинку п’ятої  секції


Будинок  №8


  • ПЕРША СЕКЦІЯ
    • Тривають підготовчі роботи по влаштуванню монолітного перекриття над  першим поверхом
    • Завершено монтаж горизонтальної опалубки
    • Виконуються підготовчі   роботи з монтажу  арматурних каркасів


  • ДРУГА СЕКЦІЯ
    • Завершено роботи по влаштуванню  вертикальних  монолітних конструкцій  паркінгу

  • ТРЕТЯ  СЕКЦІЯ

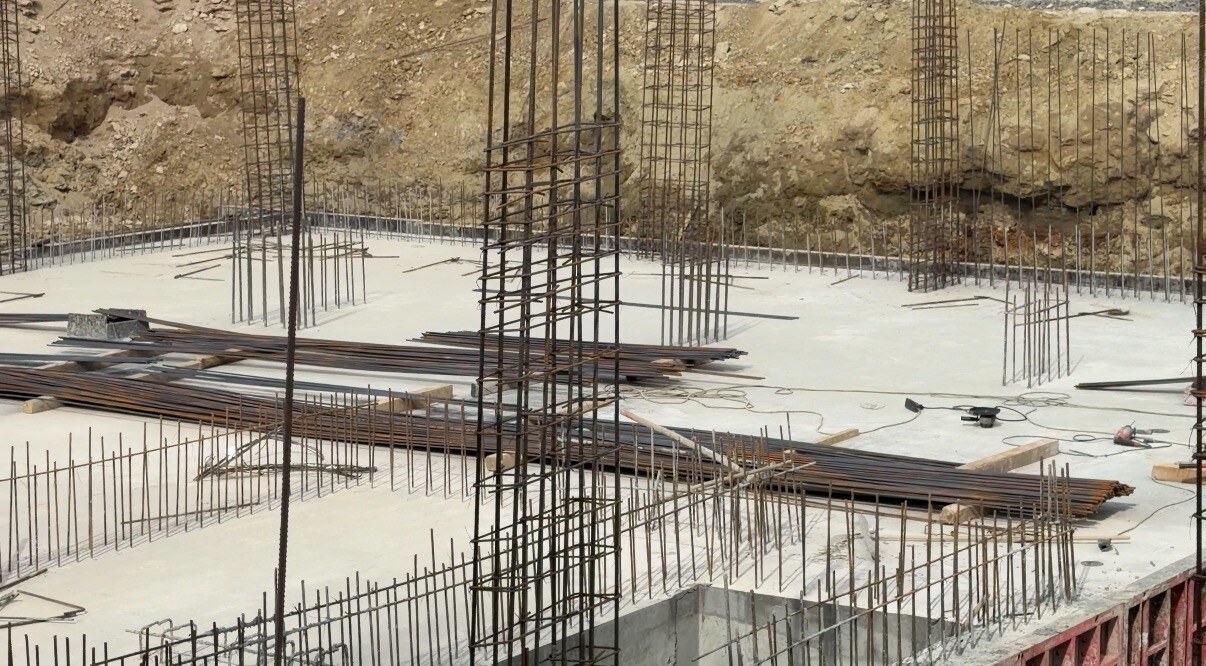

    • Завершено роботи по влаштуванню  монолітної фундаментної плити
    • Тривають роботи по влаштуванню  вертикальних  монолітних конструкцій  паркінгу
    • Завершено монтаж вертикальної опалубки
    • Виконуються  роботи по монтажу  арматурних каркасів


Читати далі
