- Грудень 2023-Січень 2024
- Жовтень-Листопад 2023
- Вересень 2023
- Липень-Серпень 2023
- Червень 2023
- Квітень-Травень 2023
- Березень 2023
- Лютий 2023
- Грудень-Січень 2022/23
- Жовтень-Листопад 2022
БУДИНОК №4
• Тривають роботи з утеплення та оздоблення фасаду (виконано на 90%)
• Завершено оздоблення парапету та вентиляційних шахт на покрівлі
• Тривають монтажні роботи з накриття парапетів
• Завершено прокладання внутрішніх мереж електропостачання в МЗК
• Тривають роботи з опорядження МЗК (виконано на 90%)
• Завершено монтаж ліфтового обладнання, тривають пусконалагоджувальні роботи

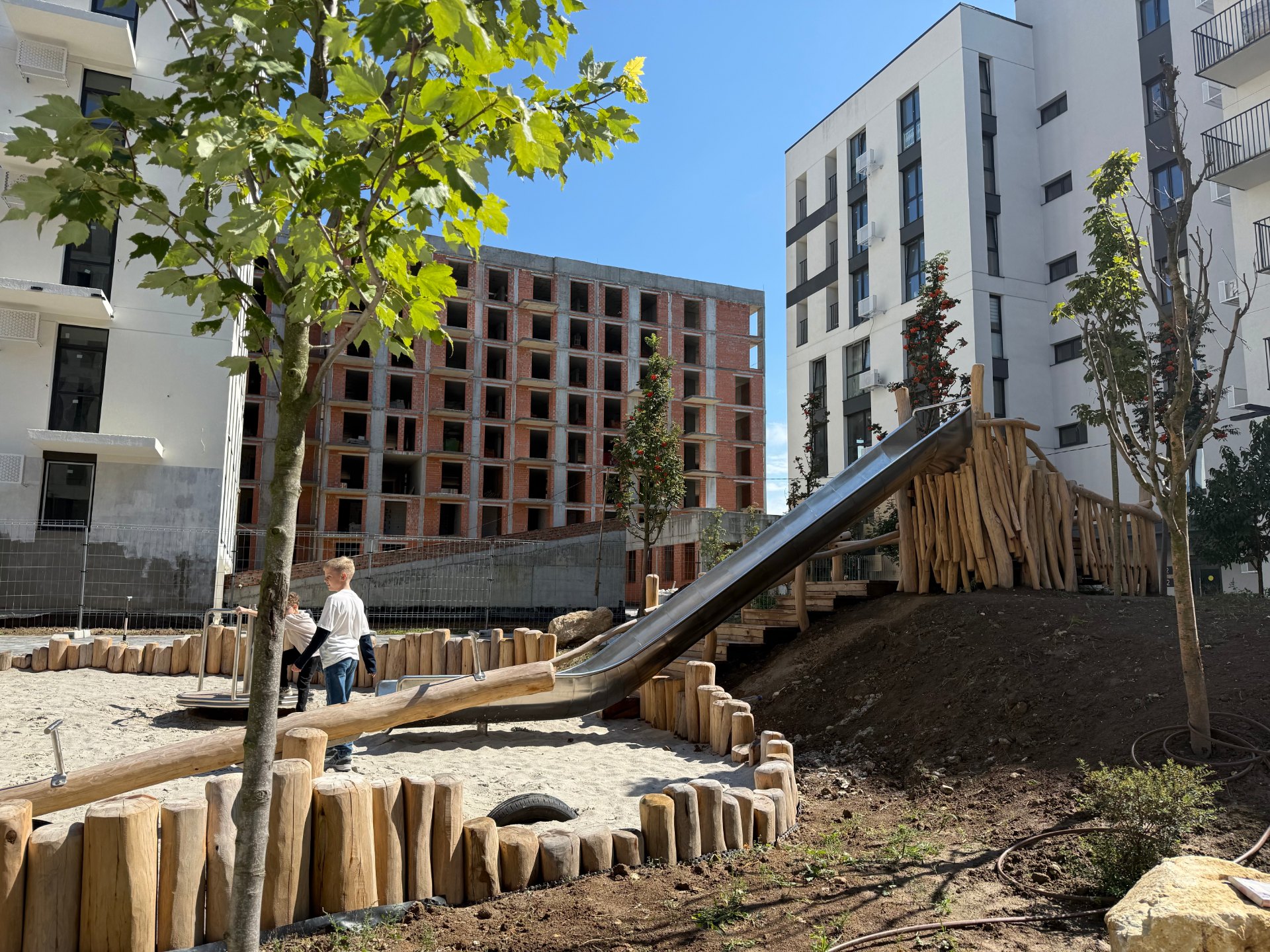

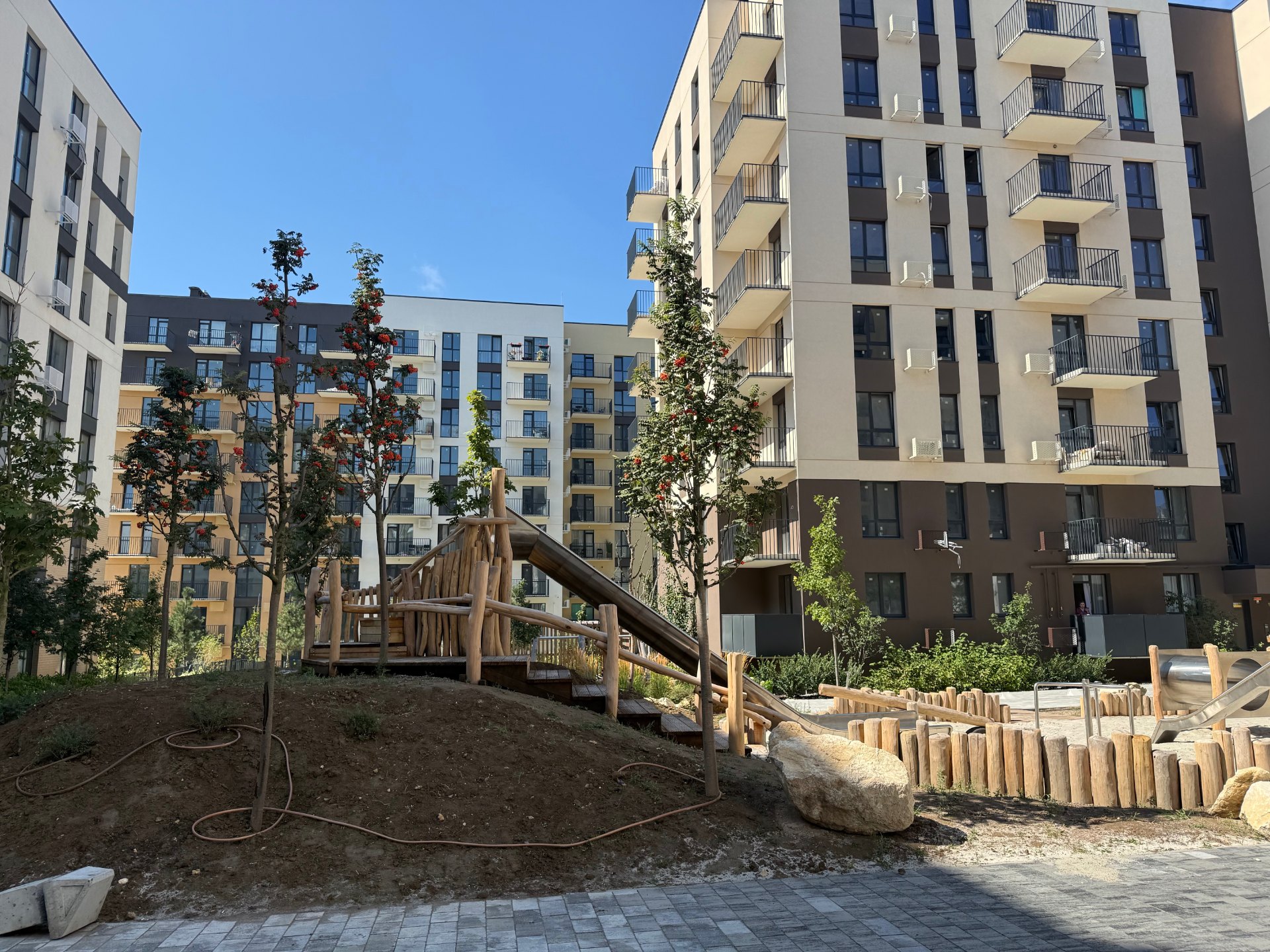

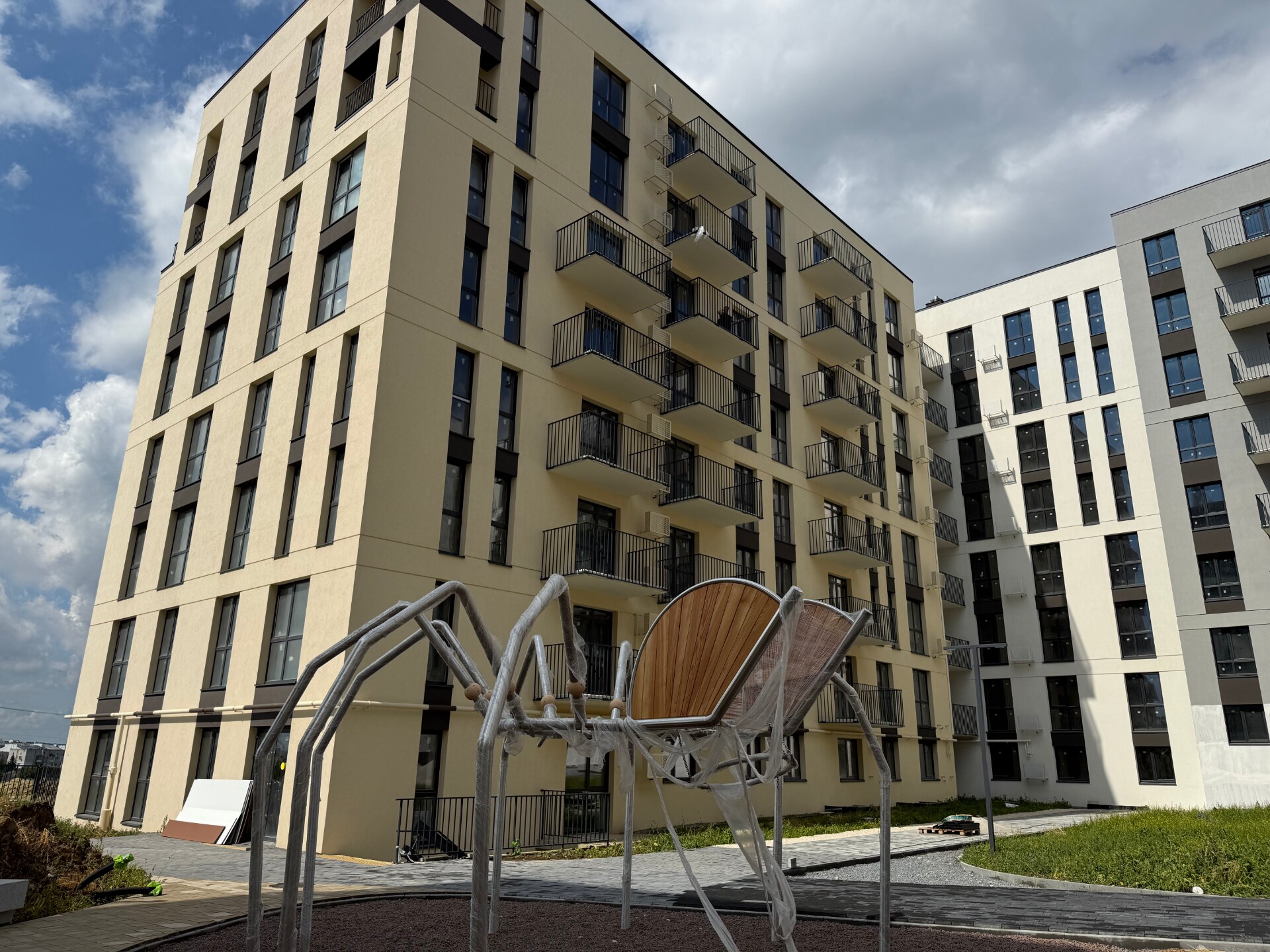

• Триває влаштування дитячого майданчика біля будинку
Зовнішні інженерні мережі:
• Завершено підключення до зовнішніх мереж водопостачання та водовідведення (В1, К1, К2)
• Завершено підключення до зовнішніх електричних мереж
БУДИНОК №5
Перша секція:
• Завершено влаштування зовнішніх цегляних стін з 1 по 8 поверх
• Завершено вертикальну гідроізоляцію стін цокольного поверху
Друга секція:
• Завершено монолітні конструкції 8 поверху
• Тривають підготовчі роботи з влаштування монолітного парапету
• Завершено цегляні стіни 2 поверху
• Тривають роботи з влаштування перегородок 3 поверху
• Завершено вертикальну гідроізоляцію стін цокольного поверху
• Завершено зовнішні стіни та перегородки окремої будівлі для комерційних приміщень
Зовнішні інженерні мережі:
• Завершено підключення до зовнішніх мереж водопостачання та водовідведення (В1, К1, К2)
БУДИНОК №6
Перша секція:
• Завершено усі будівельно-монтажні роботи
Друга секція:
• Завершено усі будівельно-монтажні роботи
Третя секція:
• Завершено монтаж металевих огороджень балконів
• Завершено монтаж корзин для кондиціонерів
• Тривають підготовчі роботи з монтажу металевих огороджень балконів
• Завершено утеплення та оздоблення фасаду
• Завершено монтаж ліфтового обладнання та пусконалагоджувальні роботи
• Тривають роботи з оздоблення МЗК (виконано на 90%)
Четверта секція:
• Завершено штукатурення МЗК
• Тривають роботи з підготовки стін під фінішне оздоблення
• Завершено влаштування покрівлі
• Завершено прокладання мереж водопостачання по квартирах
• Завершено монтаж димохідних систем Schiedel
• Тривають роботи з підготовки ліфтової шахти
• Тривають роботи з утеплення та оздоблення фасаду (виконано на 80%)
П'ята секція:
• Завершено всі мурувальні роботи
• Триває монтаж віконних конструкцій
• Тривають роботи з влаштування фасаду
• Тривають роботи з влаштування покрівлі
• Тривають роботи з влаштування благоустрою внутрішнього двору
Зовнішні інженерні мережі:
• Завершено прокладання зовнішніх мереж водопостачання та водовідведення (В1, К1, К2) до 3, 4 та 5 секцій
• Завершено прокладання зовнішніх мереж електропостачання до 3, 4 та 5 секцій
БУДИНОК №7
Перша секція:

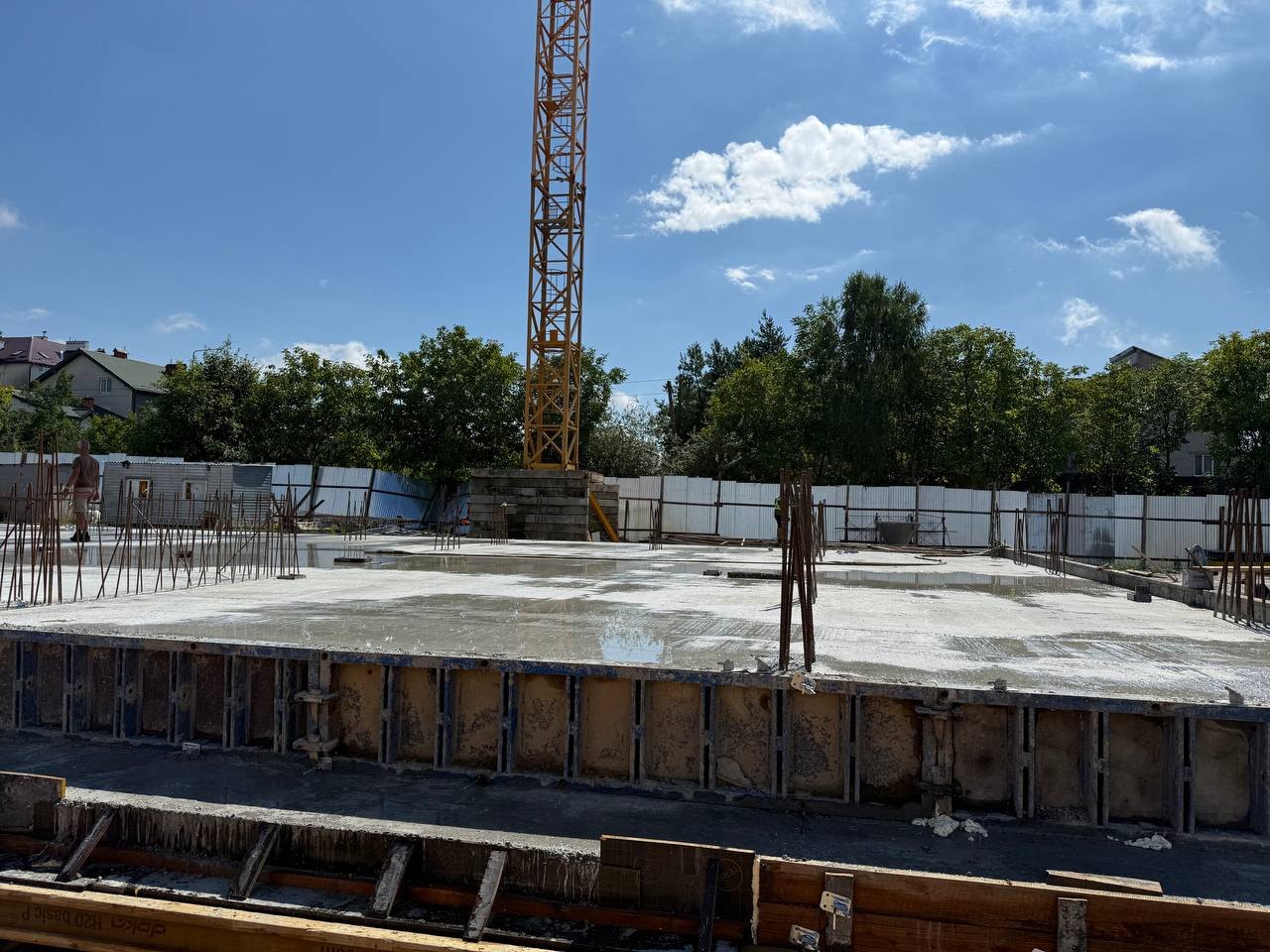

• Завершено вертикальні монолітні конструкції 8 поверху
• Тривають підготовчі роботи з влаштування монолітного парапету
• Завершено зовнішні цегляні стіни з 1 по 5 поверх, тривають мурувальні роботи 6 поверху
• Завершено монтаж вентиляційних блоків з 1 по 5 поверх
Друга та третя секції:
• Завершено монолітне перекриття над 8 поверхом
• Завершено зовнішні цегляні стіни та перегородки 3 поверху
Четверта секція:
• Завершено монолітне перекриття над 7 поверхом
• Тривають роботи з влаштування вертикальних монолітних конструкцій 8 поверху
П'ята секція:
• Завершено монолітне перекриття 7 поверху
• Завершено монолітні вертикальні конструкції 7 поверху
• Тривають підготовчі роботи з влаштування монолітного перекриття над 8 поверхом
БУДИНОК №8
Перша секція:

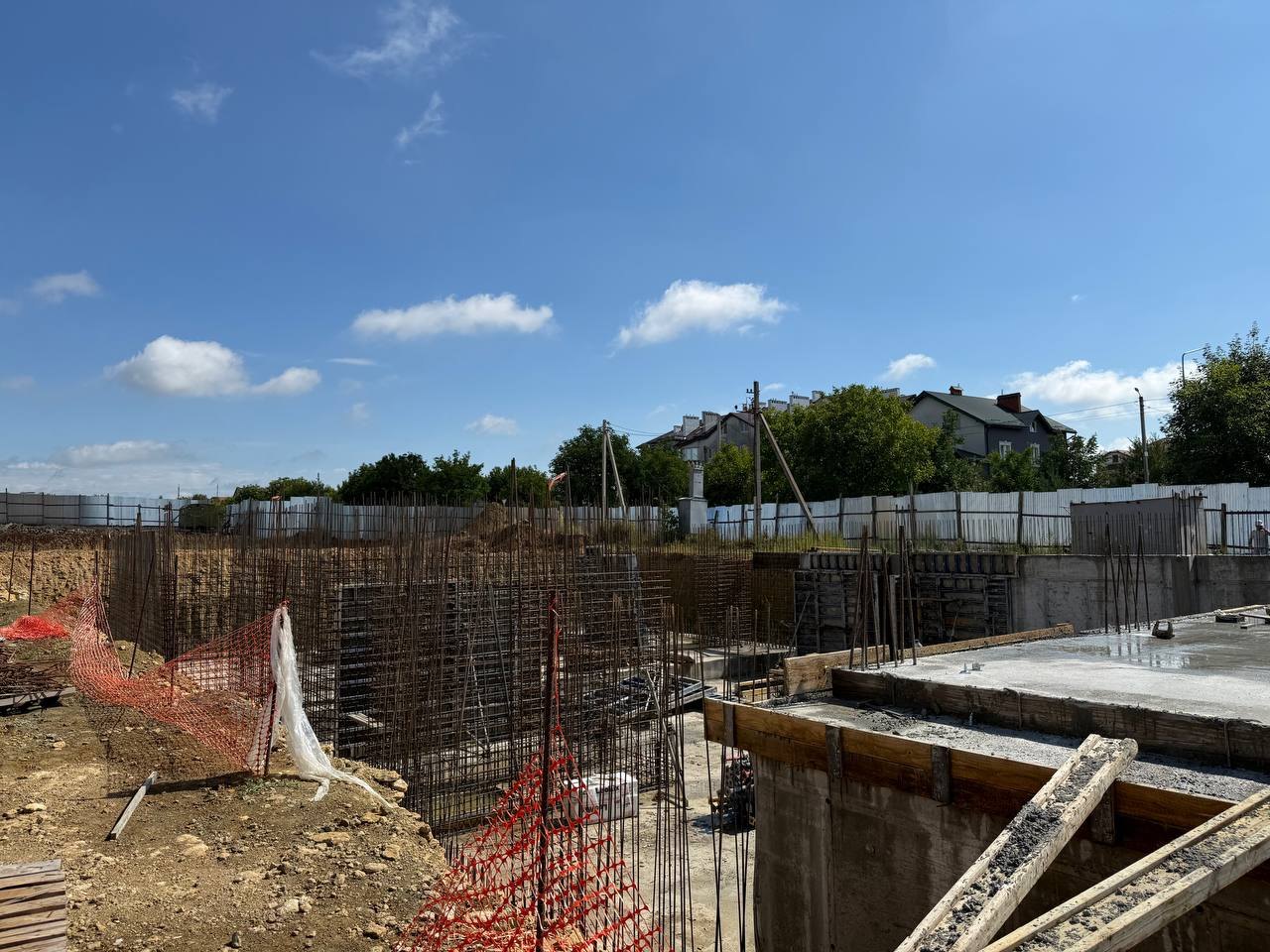

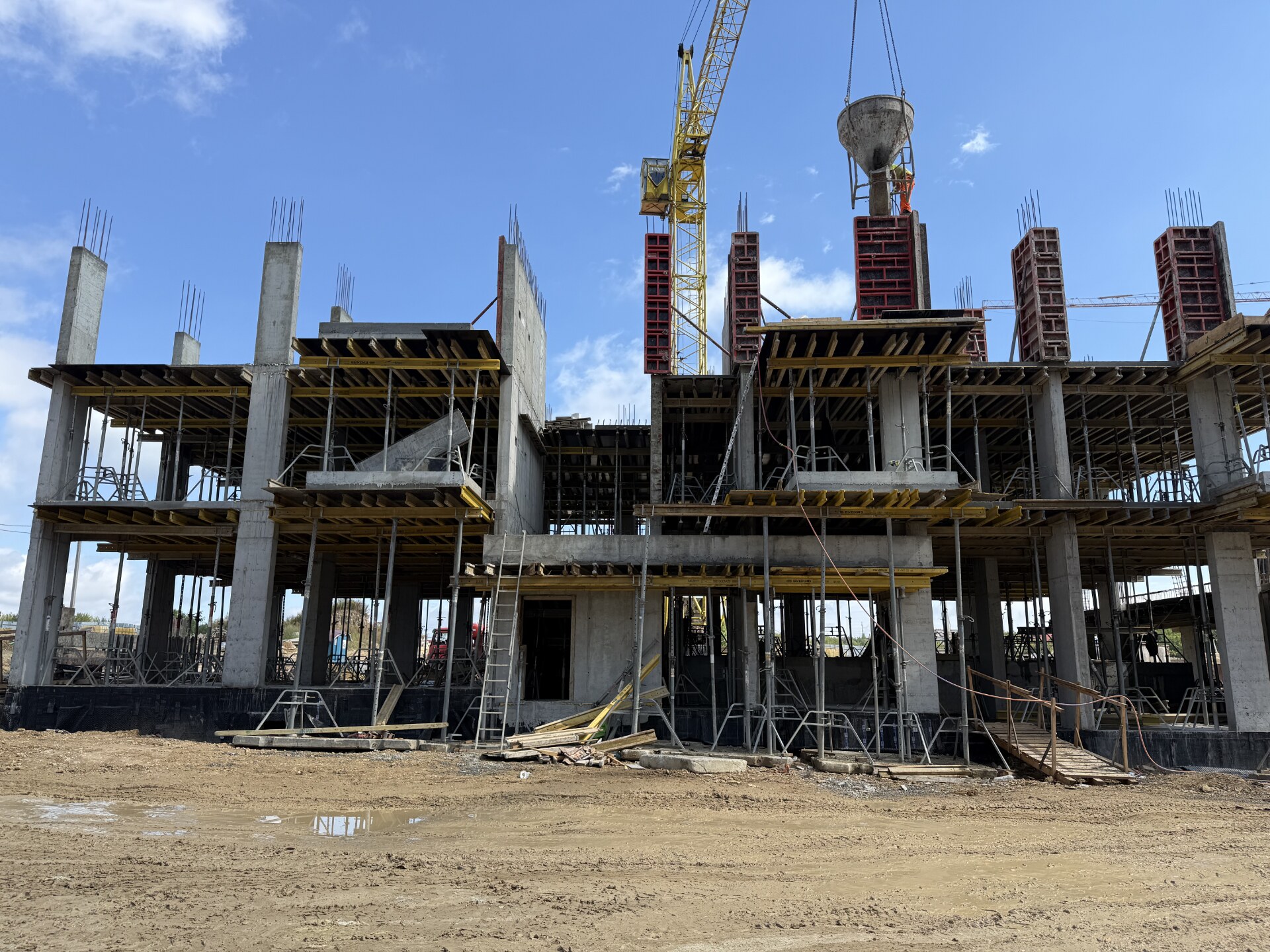

• Завершено вертикальні монолітні конструкції та перекриття 4 поверху
• Завершено вертикальні конструкції 5 поверху
• Тривають роботи з монтажу горизонтальної опалубки на перекриття 5 поверху
Друга секція:
• Тривають роботи з влаштування перекриття цокольного поверху
• Тривають роботи з влаштування вертикальних монолітних конструкцій 1 поверху
Третя секція:
• Завершено вертикальні монолітні конструкції паркінгу
• Тривають підготовчі роботи з влаштування монолітного перекриття над паркінгом
